來賓西過境線高速公路穿越500kV平來II線遷改工程竣工
2024-04-02 來源: 點擊:641次
公司監理項目:來賓西過境線高速公路穿越500kV平來II線373#-374#段遷改工程項目,2024年2月21日開工,在工期僅40天,時間緊任務重的情況下,通過相關單位攻堅克難,最終于2024年3月31日,順利完成并通過運行單位組織的竣工驗收,恢復送電。

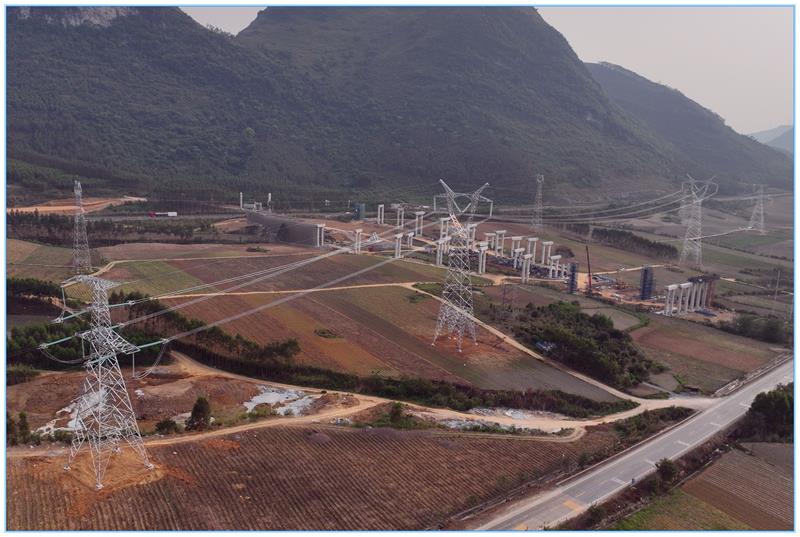

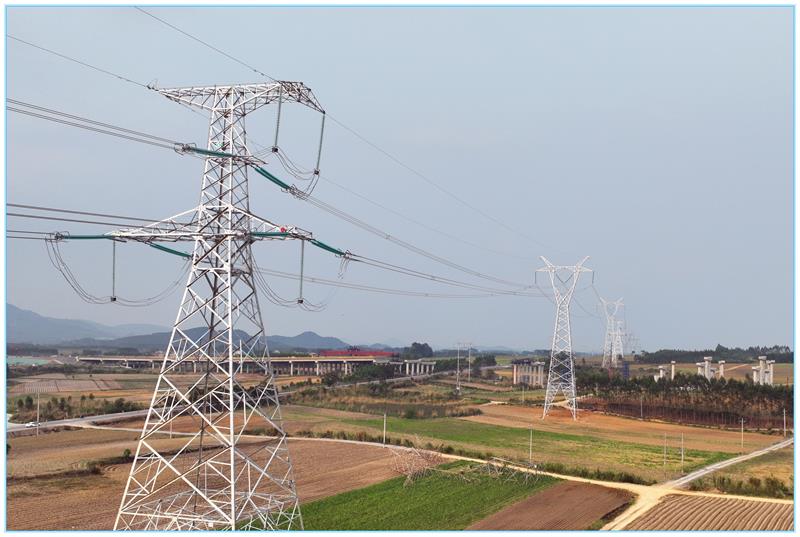

項目概況:新建 X373#-X374+1#段共0.756km ;原 367#-X373#段2.545km 及X374+1#-原 382#段 2.826km采用舊導、地線(調整導地線弧垂,更換間隔棒、 防振錘、懸垂線夾等金具)。

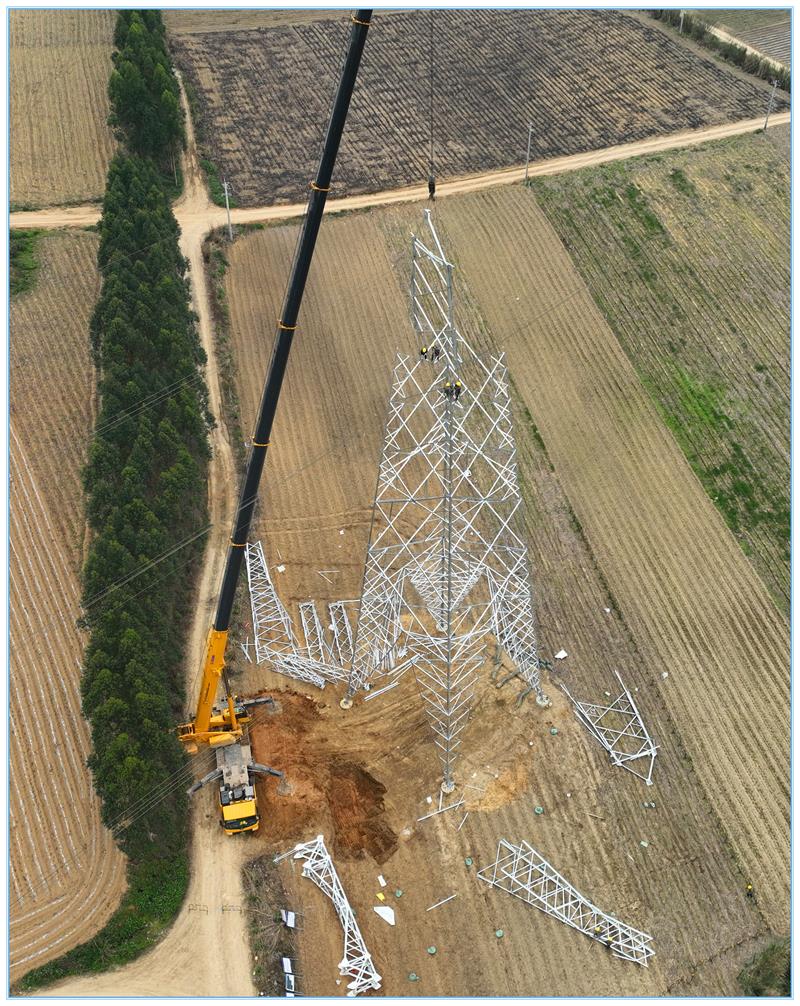

全線桿塔使用情況:鐵塔共計4基。單回路直線塔2基,單回路耐張塔2基。

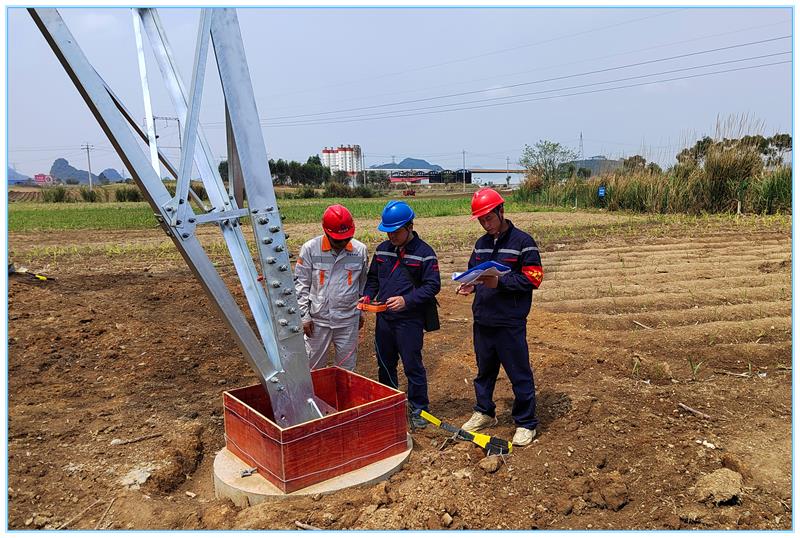

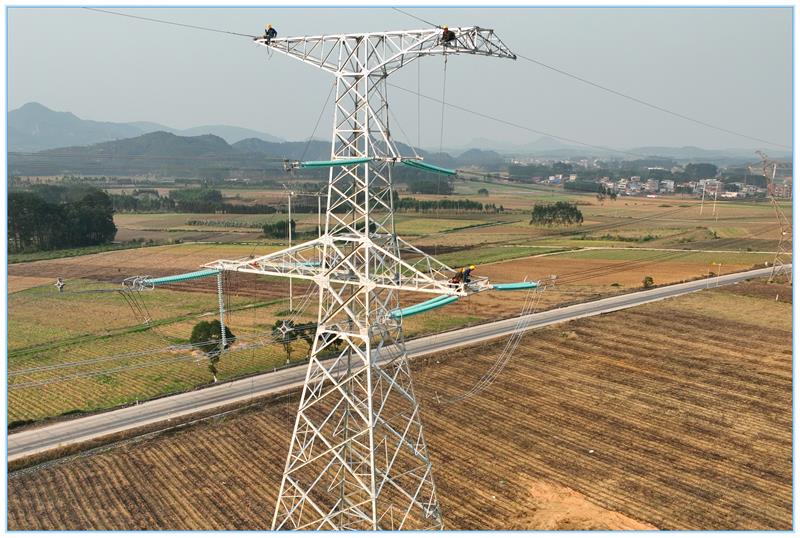

在項目實施過程中,我公司派駐的監理人員堅持“守法、誠信、公正和科學”的準則,嚴格監理,熱情服務,切實履行監理合同相關義務,為工程的質量、進度、安全目標順利完成做了積極貢獻。
建設單位:廣西路橋工程集團有限公司
設計單位:中國電建集團貴州電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:湖南卓越建設有限公司
運維單位:中國南方電網有限責任公司超高壓輸電公司南寧局
撰稿人:李培季
