河百高速公路超高壓線路遷改工程500kV龍鳳甲線遷改竣工
2024-04-02 來源: 點擊:597次

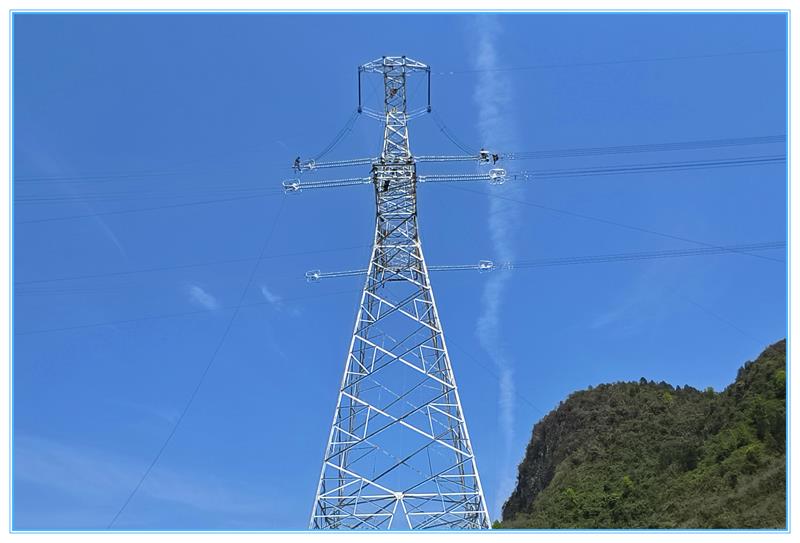

公司監理項目:河池至百色高速公路超高壓線路遷改工程500kV龍鳳甲線159#~161#塔段線路遷改項目,2024年3月30日,順利完成并通過運行單位組織的竣工驗收,竣工恢復送電。

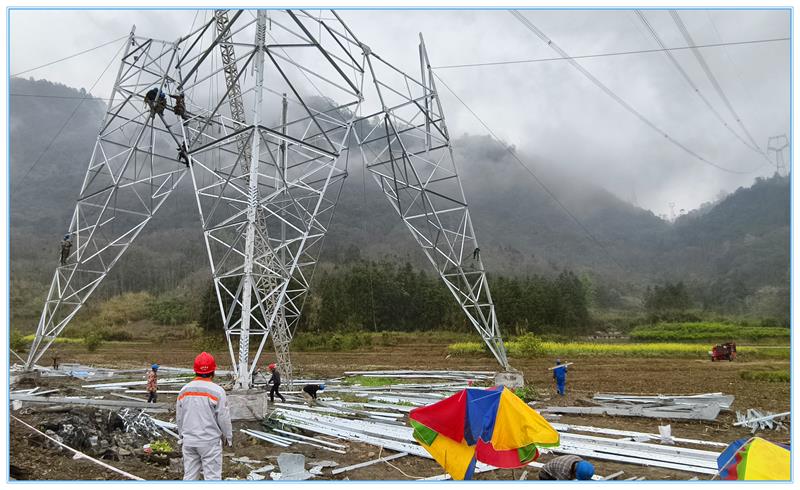

500kV龍鳳甲線159#~161#塔段線路遷改屬于河池至百色高速公路超高壓線路遷改工程的子項之一,于2023年9月22日開工,10月15日基礎驗收,2024年3月15日開始停電施工。新建線路段起自原線路 160#塔大號側新建的轉角塔, 止于原線路 161#塔小號側新建轉角塔,新建線路長度路徑長約 0.45km。新建單回路耐張塔2基,舊線路導地線重新調整弧垂長度約4.0km。

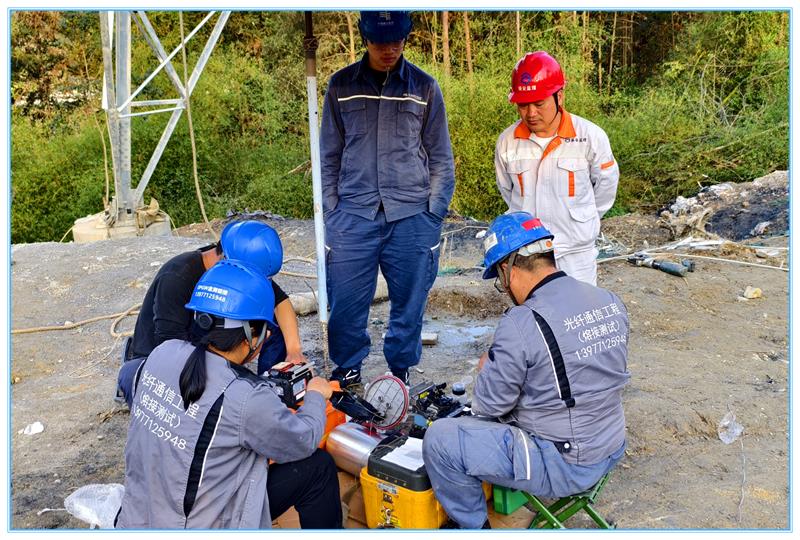

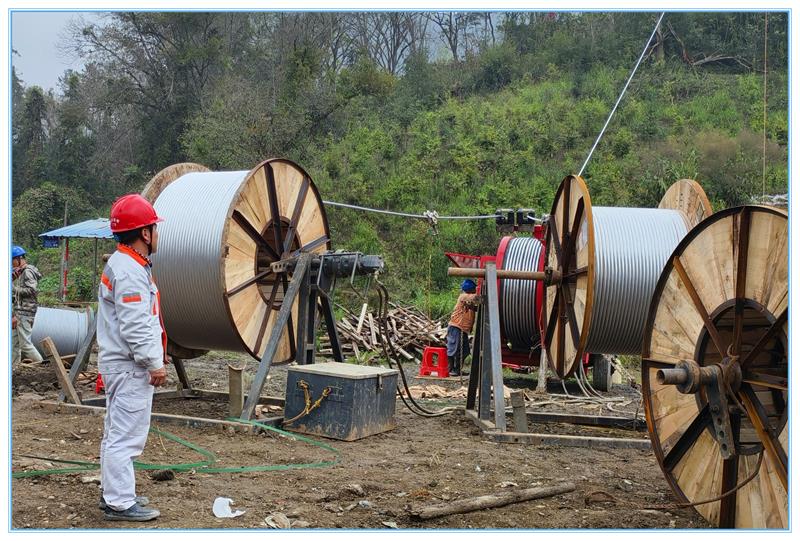

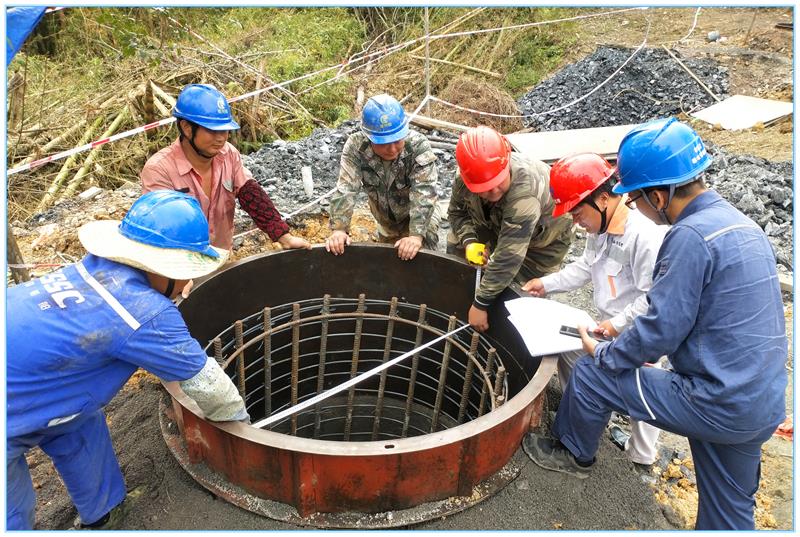

在項目實施過程中,我公司派駐的監理人員依據法律法規、規程規范以及設計圖紙,采取“巡視、旁站、見證取樣、平行檢驗”的監理手段,對工程的質量、進度、安全進行嚴格把控;與各參建單位進行積極的溝通和協調,有效解決施工過程中的各種問題,共同推動項目的順利進行,監理成效顯著,得到參建各方的好評。
建設單位:廣西河百高速公路有限公司
設計單位:百源建設集團有限公司
施工單位:湘潭潭州電力建設有限公司
監理單位:廣西振安電力工程監理有限公司
運維單位:中國南方電網公司超高壓輸電公司柳州局
撰稿人:黎彥
