鹿欽高速公路(橫欽段)項目電力遷改工程(2標、3標)順利投產
2024-05-28 來源: 點擊:530次
公司監理項目:鹿寨至欽州港公路(橫縣至欽州港段)項目電力、通訊遷改工程2標、3標,自2023年03月10日開工以來,經歷了跨越鐵路、高速路、國道和多條重要線路,涉及用戶線路及青賠困難等難點,經各參建單位共同努力下,工程于2024年5月12日全部遷改完成并竣工投產。項目的建成投產有效提高了橫欽高速路的主體建設進度。

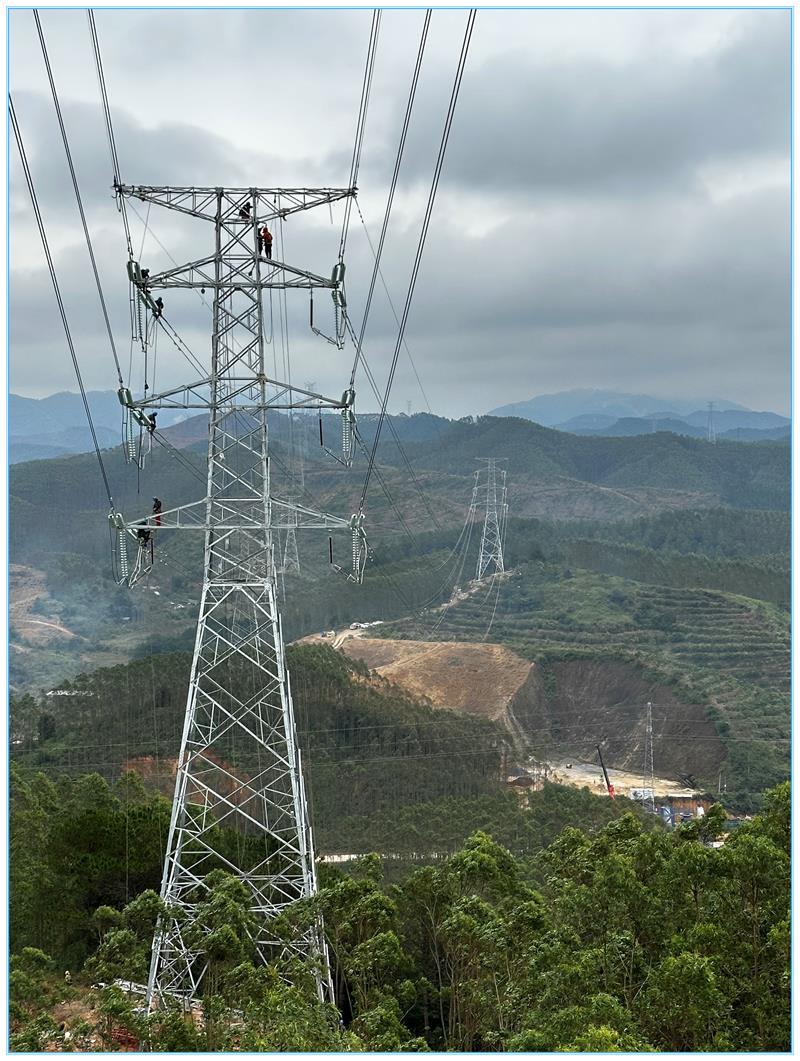

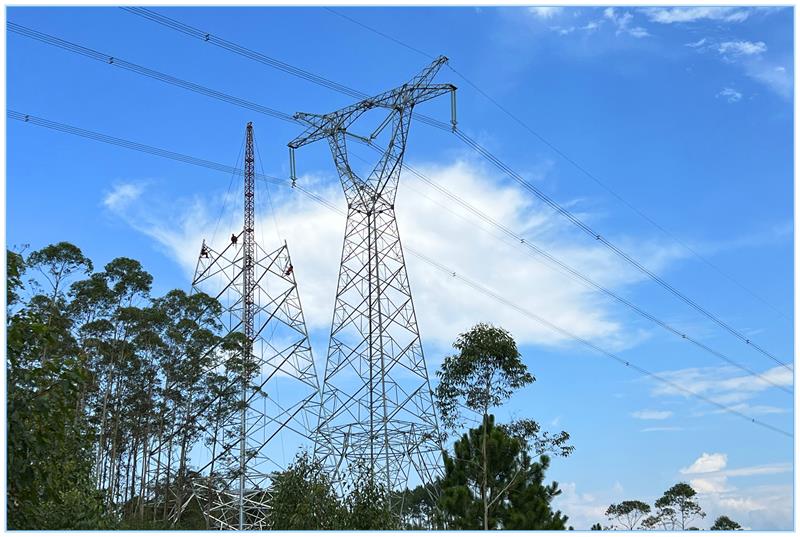

工程概況:橫欽高速項目(2標、3標)涉及遷改25處35kV線路、9處110kV線路、5處220kV線路及4處500kV線路。

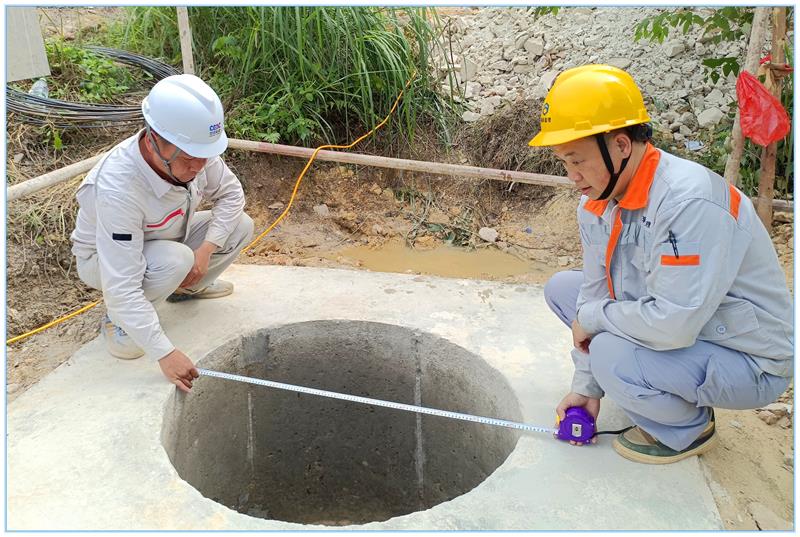

受本工程監理委托后,我公司選派相關專業監理人員成立監理項目部,派駐的監理人員堅持"守法、誠信、公正和科學"的準則,嚴格監理,熱情服務。項目開工前,編寫了工程監理規劃和各專業監理細則,參加施工圖會審、技術交底等各項工作。項目施工中,監理人員通過日常巡視、見證、旁站等工作方式對工程施工的全過程進行了有效地監控,從而保證了工程的項目質量符合有關驗收規程、規范、設計文件及承包合同要求,監理資料和記錄齊全。監理項目部切實履行監理合同相關義務,為工程的質量、進度、安全目標順利完成做了積極貢獻。
建設單位:廣西橫欽高速公路有限公司
設計單位:中國葛州壩集團電力工程有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中國葛州壩集團電力工程有限公司
撰稿人:藍東炳
