來賓市方艙醫院緊急業擴延伸項目48小時建成并投產
2022-12-08 來源: 點擊:806次
疫情來襲,自11月25日來賓市防疫指揮部通告發現首例陽性病例后,根據來賓市政府的統一部署,來賓供電局楊俊書記親自部署,來賓供電局建設部石峰巍副經理27日晚23:43緊急協調設計、施工、監理召開項目建設動員布置會議,28日7:00時各參建單位負責人準時抵達來賓市方艙醫院現場現場并即刻開展線路通道、電源接入點勘察設計工作,8:30明確建設任務及物資需求量,緊急協調局物流中心、賓盛公司、惠來公司優先保障本項目物資供應;同時為確保方艙醫院供電可靠性,項目建設采用雙電源供電方式延伸至來賓市方艙醫院箱式變壓器。
為確保方艙醫院能夠及時供電,來賓供電局領導靠前指揮、統一協調部署,28日9:00來賓市賓盛電力工程有限公司安裝隊抵達現場并即刻開展低壓臨時供電線路架設工作,同時由來賓供電局緊急協調安排大功率發電車運抵現場,確?,F(xiàn)場臨時用電正常。

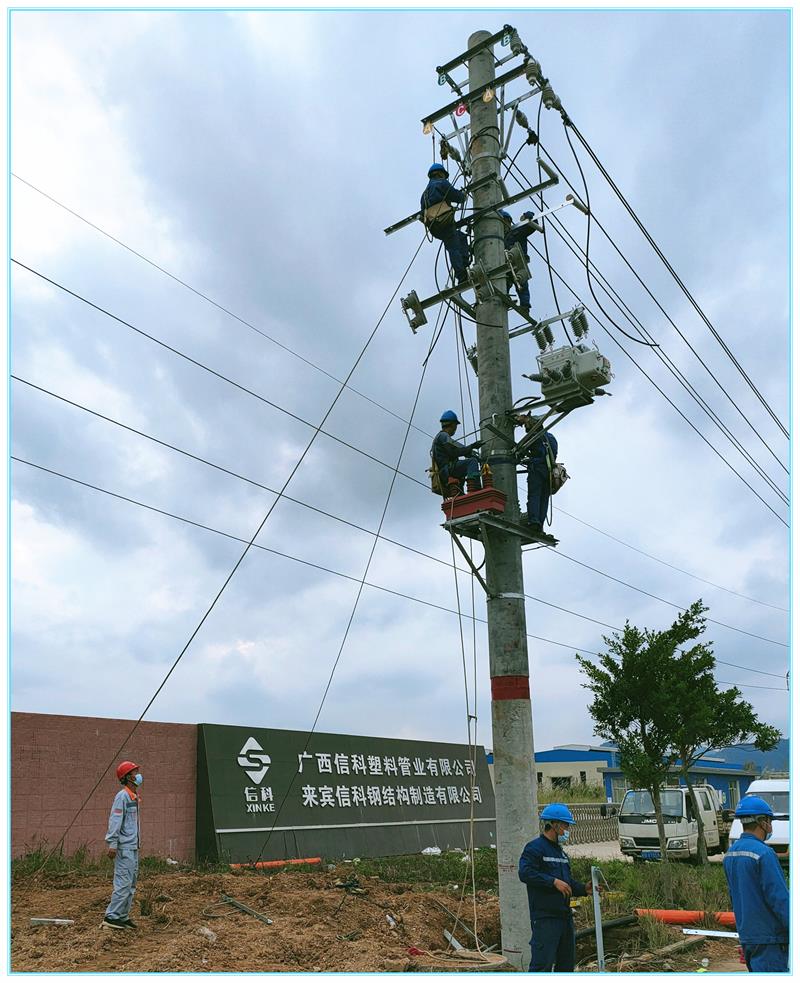

28日上午10:30挖掘機抵達現場并根據設計單位提供的桿位坐標及時開展桿坑開挖工作;11:30項目所需的電桿運至現場,考慮到項目緊急,3基15m*250kN大拔稍桿需同步澆筑混凝土及采取臨時固定措施,當天22:10完成所有電桿組立工作。

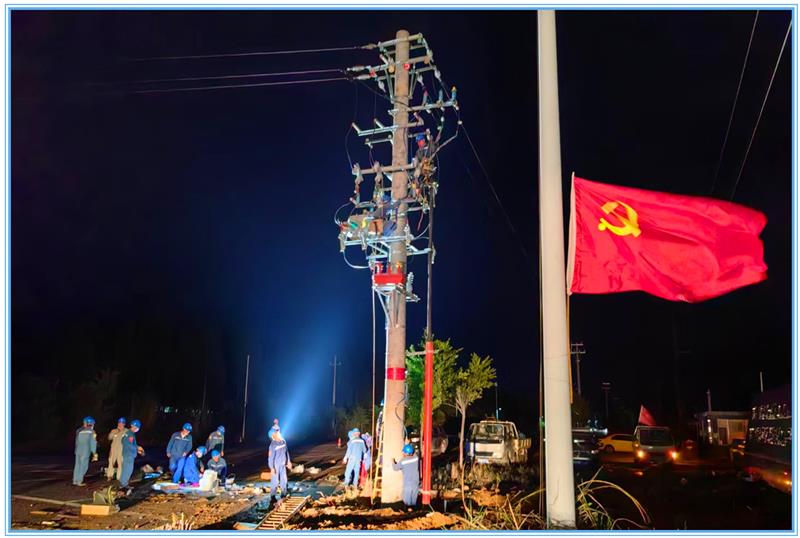

29日早上7:40各參建方準時到達施工現場并及時開展施工工作,為確保能夠及時送電,由來賓供電局建設部現場協調施工、監理、運維、生技、調度等部門現場審簽停電施工方案,下午18:10取得停電施工許可,盡管當天受疫情管控出行受阻、氣溫驟降、施工現場不時降雨,但所有參建人員不畏艱苦、迎難而上、各司其職,當天晚上22:08圓滿完成所有施工任務并成功送電。
疫情就是命令,保障人民生命安全電力工作者義不容辭,在來賓供電局的統一安排部署下,參建各方主動作為、不等不靠、爭分奪秒,原計劃3天完成的工作經過各方的不懈努力,48小時圓滿完成建設任務,體現出電力建設工作者的責任和擔當,同時也是對參建各方在面對突發緊急情況時應急處置的考驗,再次用實際行動踐行了南方電網“萬家燈火,南網情深”的理念,本工程的順利投產送電,得到了來賓市政府、來賓市疫情指揮部的充分肯定。
建設單位:廣西電網有限責任公司來賓供電局
設計單位:廣西興源電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:來賓市賓盛電力工程有限公司
撰稿人:林德鋒
