220kV廣禤Ⅱ回線路跨越南廣高鐵施工完成
2019-06-18 來源:未知 點擊:1068次

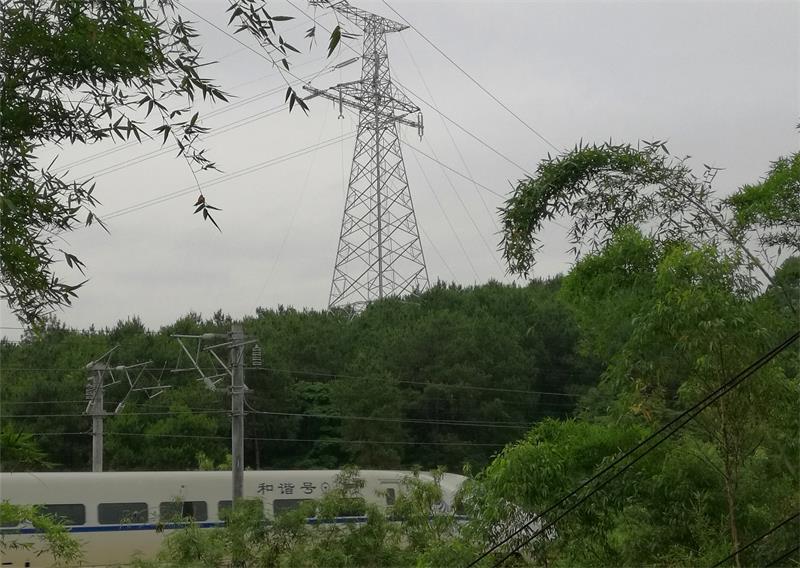

公司監理項目:廣信~禤州Ⅱ回220kV線路工程,鐵塔72基,線路全長27.9km。在TA55~TA56檔同時跨越南寧至廣州高鐵、220kV梧藤線,跨越采用無跨越架架空懸索網的方式進行張力跨越架線施工。
跨越時間:2019年05月22日~05月31日,每天利用鐵路天窗時間00:20~04:20進行施工。
為了對本次跨越施工做好充分 準備,建設單位組織專家到跨越點進行現場勘查,對跨越鐵路的專項施工方案進行嚴格審查,施工單位嚴格按審查要求整改專項施工方案,通過參建單位的審查-整改-再審查,最終確定施工方案。跨越鐵路施工審批流程復雜,涉及審批部門較多,在與鐵路相關部門辦理手續過程中協調各部門的關系,突破種種困難。施工前,施工單位成立跨越高鐵施工工作專項小組。公司監理項目部嚴格管控人員到位情況,對進場機械設備、安全工器具、照明設備進行了專項檢查,確保能夠滿足本次施工需求,通過各參建單位的共同努力,使得施工能夠順利開展。

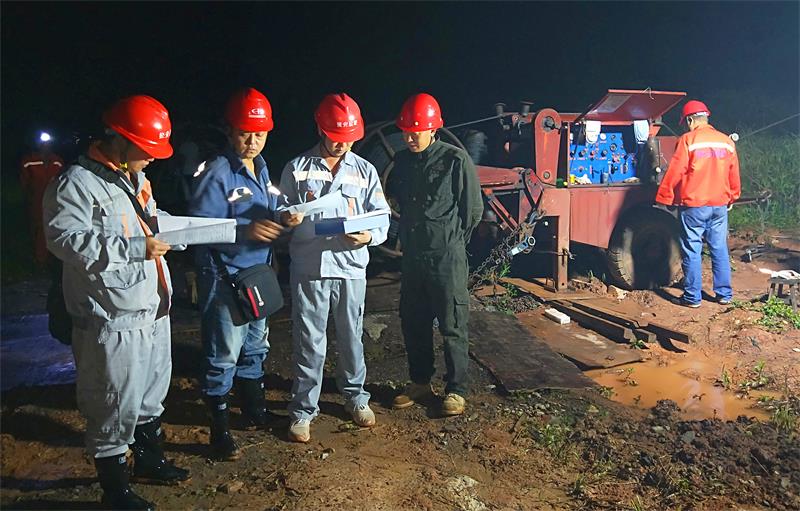

施工過程中嚴格管控,每天嚴格執行“日站班會制度”,施工人員服從安排,統一指揮,條理清晰,分工明確,根據施工方案要求能充分把握時間,我監理人員嚴格對現場安全質量嚴格把關,落實現場安全防范措施及夜間施工的作業措施,發現問題及時處理。
針對本次跨越鐵路及電力線路施工,各參建單位領導特別重視并到位管理,廣西電網有限責任公司電網建設分公司張副總經理及相關負責人每天到位進行指導工作,我振安監理公司方總經理和梁副總經理到現場檢查指導,貴州宏電公司總經理到場做好協調督促工作,各參建單位領導對重大事情做出決策,過程中,各單位主要負責人相互溝通,面對施工過程中遇到問題并迅速解決,使得本次跨越施工能夠在規定時間內完成。
通過大家的共同努力,使得本次重點管控工作能夠順利完成,完工后,各單位進行了總結,提出了施工過程中的優點與不足,為往后遇到類似的工作做出了更好的鋪墊。
跨越時間:2019年05月22日~05月31日,每天利用鐵路天窗時間00:20~04:20進行施工。
針對本次跨越鐵路及電力線路施工,各參建單位領導特別重視并到位管理,廣西電網有限責任公司電網建設分公司張副總經理及相關負責人每天到位進行指導工作,我振安監理公司方總經理和梁副總經理到現場檢查指導,貴州宏電公司總經理到場做好協調督促工作,各參建單位領導對重大事情做出決策,過程中,各單位主要負責人相互溝通,面對施工過程中遇到問題并迅速解決,使得本次跨越施工能夠在規定時間內完成。
通過大家的共同努力,使得本次重點管控工作能夠順利完成,完工后,各單位進行了總結,提出了施工過程中的優點與不足,為往后遇到類似的工作做出了更好的鋪墊。
