220kV響泉(高嶺)送變電工程啟動試運行
2019-04-16 來源:未知 點擊:1257次

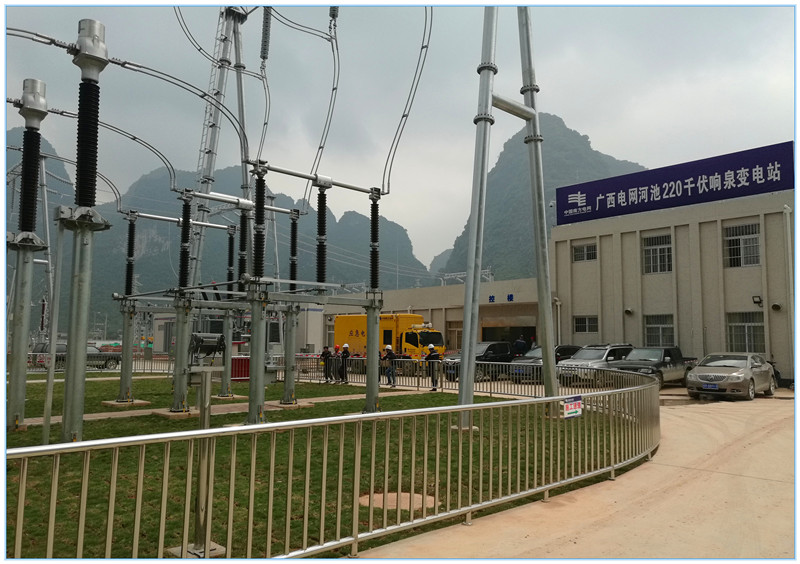

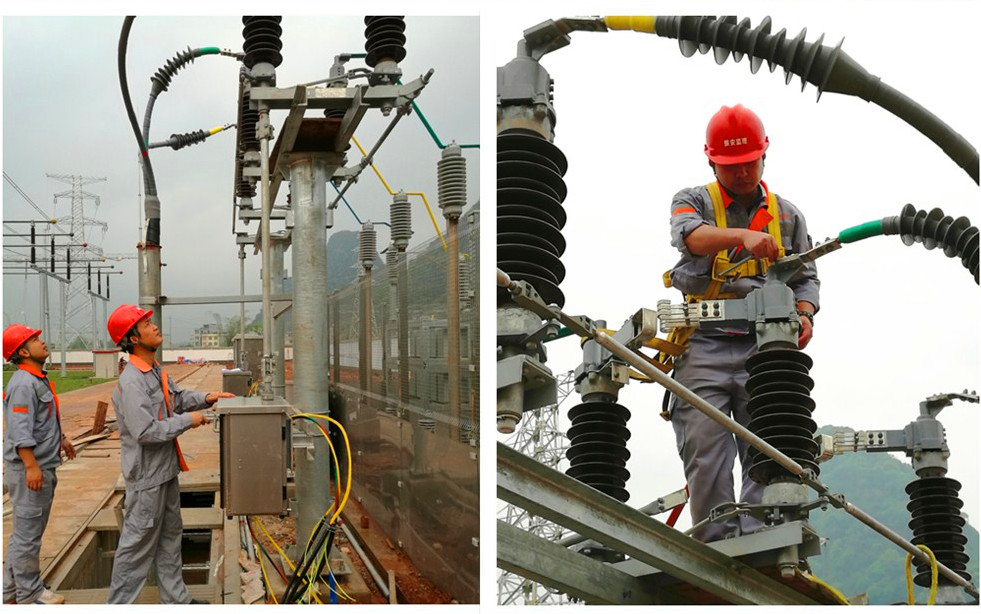

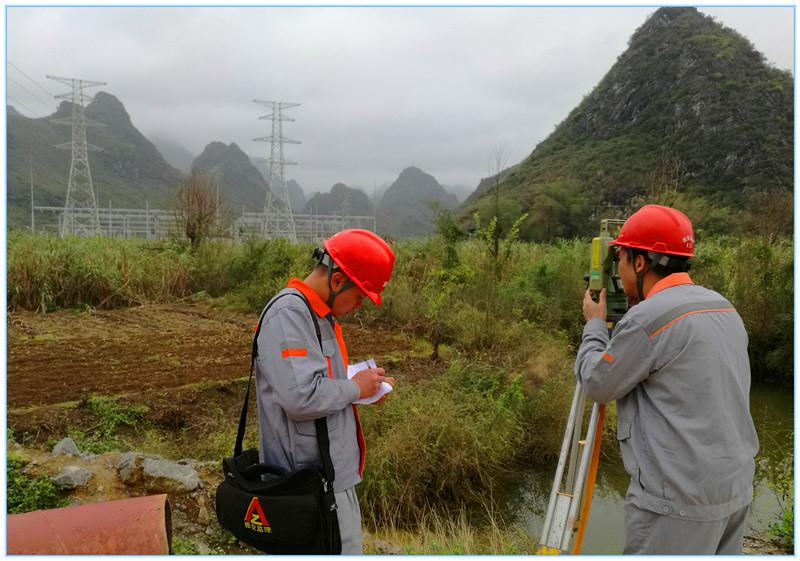

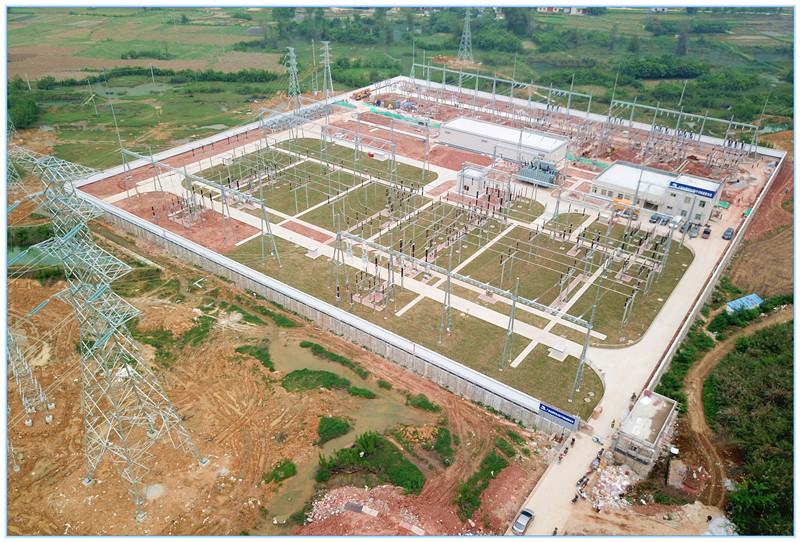

公司監理項目:220kV響泉(高嶺)送變電工程,于2017年12月29日開始施工,經過1年半的努力,于2019年4月9日完成220kV、主變、35kV區竣工驗收。2019年4月12日16時10分坐落于都安縣城的220kV響泉變電站成功投入試運行。
220kV響泉變電站是都安縣脫貧攻堅的重點項目,該變電站的成功投運,大大優化了河池網區的網架結構,提高了該區域供電的可靠性,為都安經濟發展提供了強有力的保障。
工程規模:變電站工程
(1)主變壓器:本期1x150MVA,終期3x150MVA。
(2)220kV出線:本期2回架空出線,終期8回架空出線。
(3)110kV出線:本期3回出線,終期12回出線。
(4)35kV出線:本期3回電纜出線,終期9回電纜出線。
(5)無功補償:本期32Mvar:1x(4x8)Mvar,終期96 Mvar:3x(4x8)Mvar。
線路工程:新建(雙回路)線路長度12.925km;其中百龍灘側新線長3.99km,水南側新線長8.935km。
建設單位:廣西電網有限責任公司電網建設分公司
運行單位:廣西電網有限責任公司河池供電局
工程規模:變電站工程
(1)主變壓器:本期1x150MVA,終期3x150MVA。
(2)220kV出線:本期2回架空出線,終期8回架空出線。
(3)110kV出線:本期3回出線,終期12回出線。
(4)35kV出線:本期3回電纜出線,終期9回電纜出線。
(5)無功補償:本期32Mvar:1x(4x8)Mvar,終期96 Mvar:3x(4x8)Mvar。
線路工程:新建(雙回路)線路長度12.925km;其中百龍灘側新線長3.99km,水南側新線長8.935km。
建設單位:廣西電網有限責任公司電網建設分公司
運行單位:廣西電網有限責任公司河池供電局
220kV響泉(高嶺)送變電工程監理項目部
