南寧供電局(邕寧)2017年農網工程項目竣工結算
2018-10-17 來源:未知 點擊:1011次
公司監理項目:廣西電網有限責任公司南寧供電局2017年中央預算內投資農網改造升級工程(118個單項工程),2017年8月開工,經各參建單位共同努力,于2018年9月竣工結算。

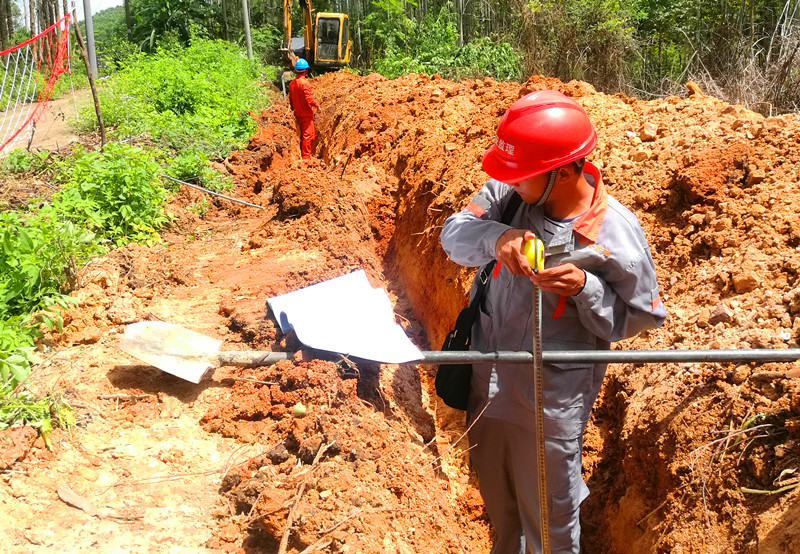

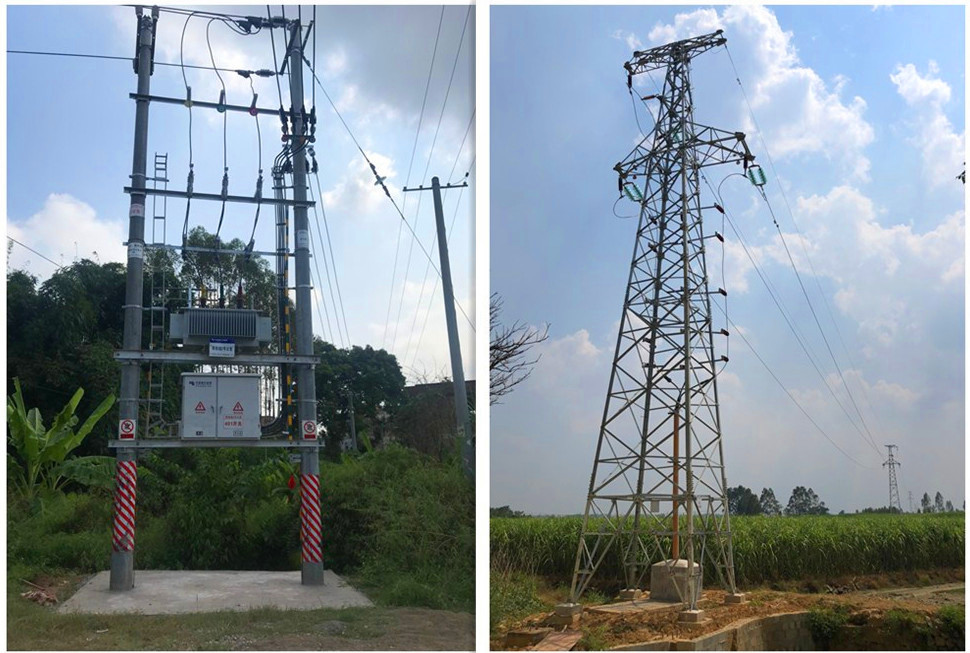

建設規模:本期新建(改造)項目共118個單項工程,其中一條35kV線路新建工程(線路長度:13.6km,鐵塔共51基);改造臺區117個,其中新建(改造)10kV線路15.64km,新建(改造)0.4kV低壓線路194.263km,新建(改造)配電變壓器137臺,容量共25470kVA。

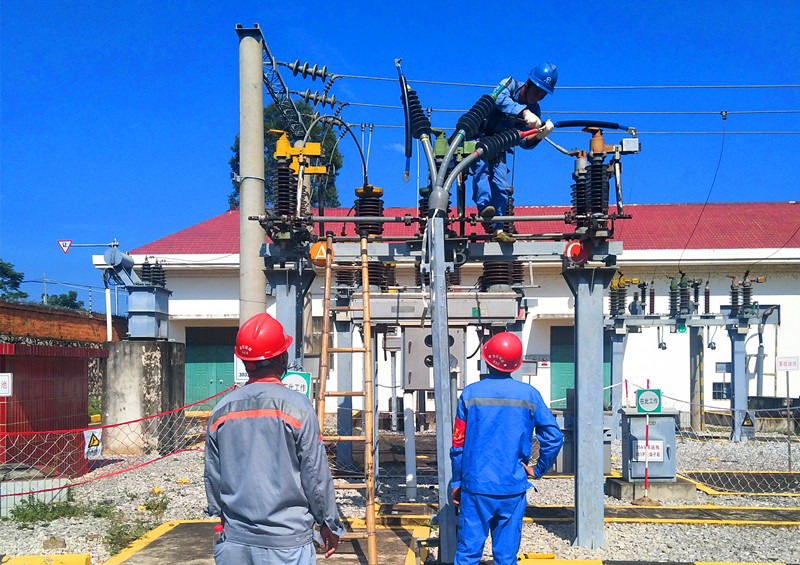

本次農網改造中,面對點多面廣、時間緊迫、施工難度大、協調困難等難題,公司派遣監理人員組織成立邕寧區農網監理項目部,全面參與工程開展事項。在抓好工程質量的同時,強化施工現場安全管控工作。并每周召開工作例會,通報農網升級改造工程情況,分析工程實施中存在的問題,經各參建單位共同努力,隨著農網改造升級項目全部竣工投運,村民們用上了安心電。
游國輝 撰稿
