南玉鐵路(南寧段)牽引站外部電源220kV線路工程架線施工
2023-07-31 來源: 點擊:658次

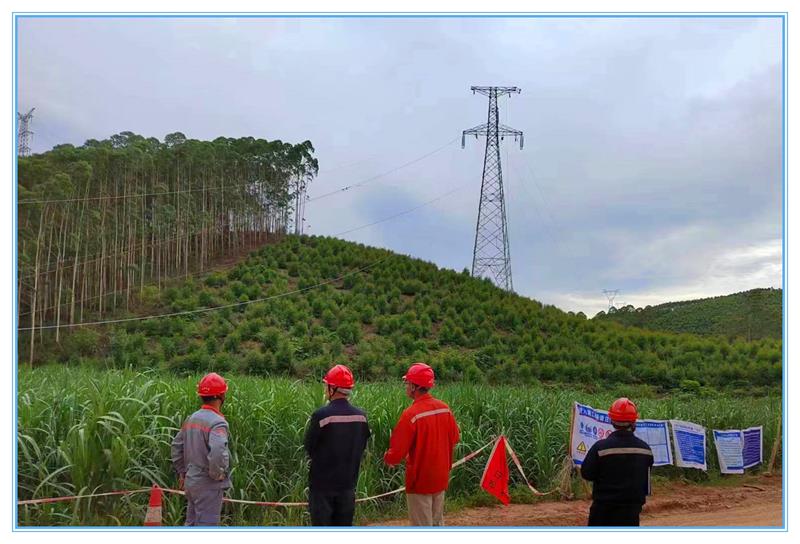

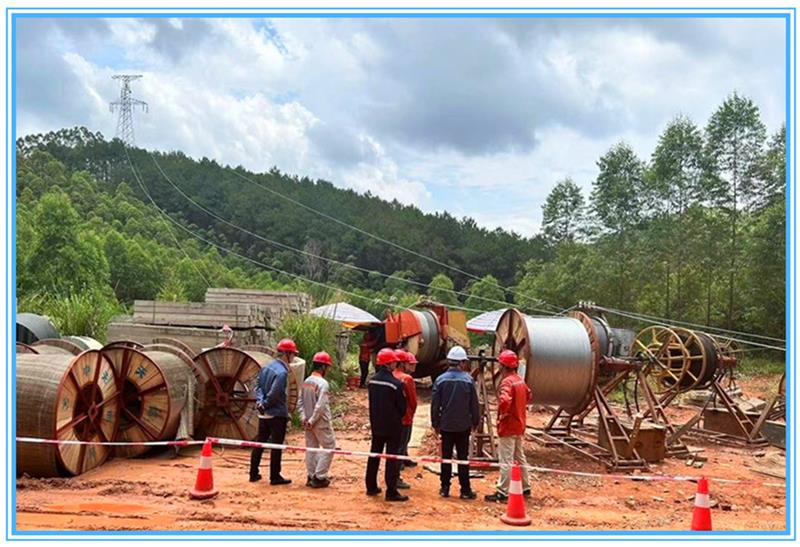

公司監理項目:南寧至玉林城際鐵路(南寧段)牽引站外部電源220kV線路工程,截止2023年7月3日,其中邕州~伶俐牽220kV線路工程已完成基礎72基,鐵塔組立67基,經過施工單位三級自檢、監理初檢、運行單位中間驗收合格;線路跨越停電封網工作、牽引場及張力場的布置及準備工作均已完成,#7~#55桿塔段已具備導地線架設施工條件,2023年7月25日上午,當?shù)谝桓鶎Ь€開始展放,標志著邕州~伶俐牽220kV線路工程將進入架線施工階段。

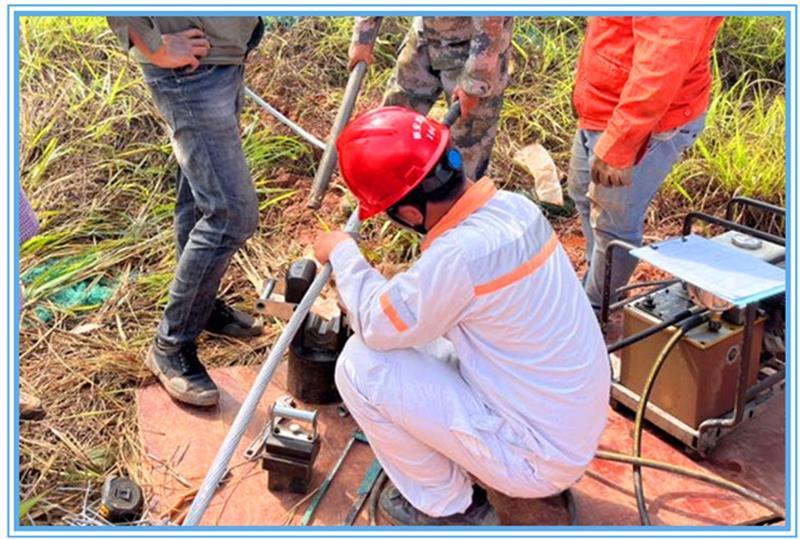

導地線架設前,現場監理人員已嚴格把控進場的導地線、金具及附件,對現場使用的導地線、金具及附件進行了開箱驗收,對材料的型號、數量以及外觀進行了檢查;導地線接續管及耐張線夾在導線壓接前后使用游標卡尺對接續管及耐張線夾進行測量,旁站監督接續管及耐張線夾的壓接施工,保證導地線壓接合格。
現場監理人員嚴格管控現場施工安全,重點管控高處作業未按要求使用安全帶及轉移位置失去保護的紅線違規行為;施工現場現場處于高溫炎熱天氣下施工,現場監理已檢查配備了足夠的飲用水及防暑降溫藥品,時刻關注施工人員精神狀態,提醒作業人員合理安排作業時間,督促施工項目部管理人員加強高溫施工現場的巡視檢查力度,指導施工作業人員做好防暑工作;各參建單位嚴守安全底線紅線, 嚴禁現場發生違反紅線的違規行為。
