110kV沙坪變電站二期擴建工程竣工投運
2022-12-15 來源: 點擊:866次

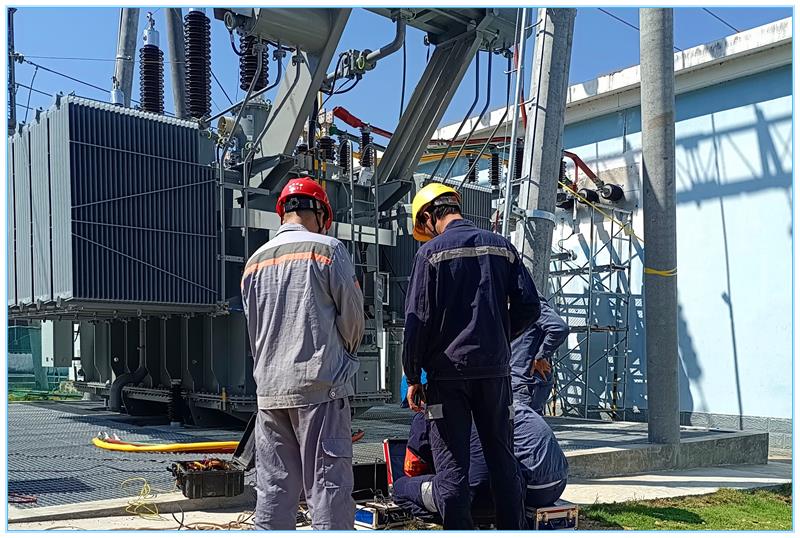

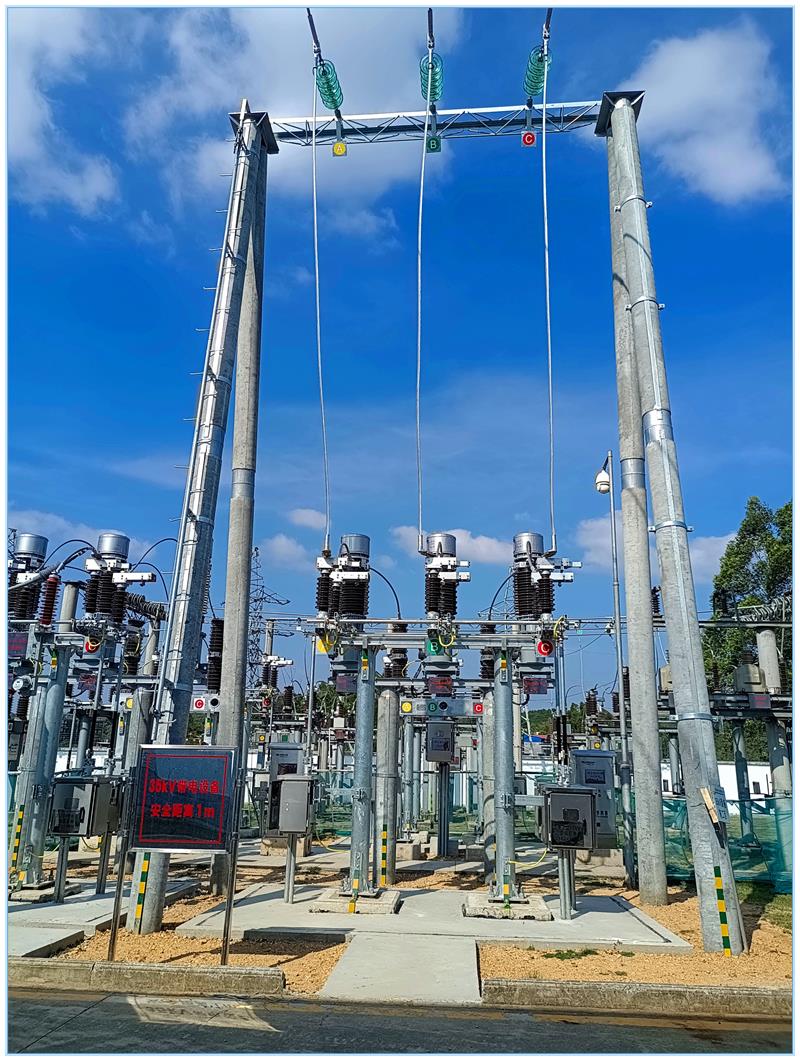

公司監理項目:欽州供電局110kV沙坪變電站二期擴建工程,于2022年3月10日開工,在建設單位的大力支持和協調下,各參建單位密切配合、共同努力,2022年12月09日下午16時40分對110kV沙坪變2#主變進行充電,到2022年12月10日03時45分110kV沙坪變電站二期擴建工程啟動試運行工作已完成,已送電至所有新建設備,所有設備運行正常,至此110kV沙坪變電站二期擴建工程順利啟動運行。
工程建設規模:
1.主變壓器規模:本期新建2#主變1臺,容量為40MVA,采用有載調壓變壓器。
2.電壓等級及出線規模:
(1)110kV出線,本期完善垌沙Ⅱ線間隔,及主變進線隔離開關;
(2)35kV配電裝置,本期建設2#主變進線間隔1個,電容器間隔1個;
(3)10kV配電裝置,原接線為單母線接線,本期擴建為單母線分段接線,建設2#主變進線柜、站用變柜、電容器出線柜、母線 PT柜、分段隔離柜、分段斷路器柜、接地變柜各1個,饋線柜7 個,另外將I段母線上的備用柜做為另1個接地變柜。
3.無功補償:本期新增35kV電容器1組,容量為5Mvar,10kV電容器1組,容量為4Mvar。
4.中性點接地裝置:本期配置#2主變110kV中性點間隙保護設備1套;35kV中性點用電纜并接至前期消弧線圈;配置10kV消弧線圈并小電阻接地成套裝置2套。
5.站用變:本期將 10kV站用變由I段母線改接到Ⅱ段母線。
建設單位:廣西電網有限責任公司欽州供電局
設計單位:廣西藍川設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西欽能電力集團有限公司
