110kV平陸變電站擴建工程順利竣工投產
2022-11-24 來源: 點擊:934次

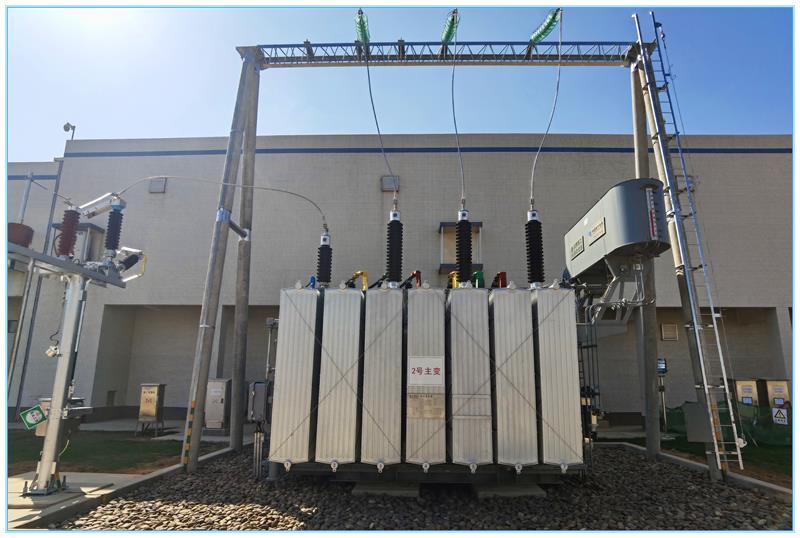

公司監理項目:110kV平陸變電站擴建工程,在業主、設計、監理、施工、輸電所、變電所等有關參建單位密切配合和努力下,工程于2022年7月20日開工,2022年11月4日通過竣工驗收。于2022年11月5日14點30份開始按照啟動試運行操作方案進入試運行操作階段,11月7日18:30分進入24小時試運行狀態。
工程概況:
1)主變壓器:終期 3×50MVA,前期 1×50MVA,本期 1×50MVA。
2)電壓等級:110/35/10kV三級。
3)各級電壓出線回路數:
a) 110kV出線:終期出線3回,前期出線2回,本期不新增。
b) 35kV出線:終期出線9回,前期出線3回,本期出線1回。
c) 10kV出線:終期出線36回,前期出線12回,本期出線12回。
4)中性點的接地方式:
a)110kV 系統為有效接地系統,主變壓器 110kV 中性點采用隔離開關接地方式。變壓器中性點接地方式可以選擇不接地或直接接地,可滿足系統不同的運行方式。
b)35kV 中性點接地:終期預留 2 臺消弧線圈位置,本期暫不裝設。
c)10kV 中性點接地:終期裝設 3 組消弧線圈并小電阻接地裝置,前期已裝設 1 組。本期裝設 1 組消弧線圈并小電阻接地裝置,接地變?nèi)萘繛?630kVA ,消弧線圈容量為630kVA,電阻為 16Ω。
5)10kV無功補償:終期在10kV側裝設并聯補償電容器組,終期裝設3×2×5010kvar組考慮,本期裝設2×5010kvar,電抗率均為12%。。
6)無功補償:電容器組補償終期2×4008+4×5010kvar,現已建成2×4008kVar,本期2×5010kvar,串接12%空芯電抗器。
7)站用變:站用變終期2臺,前期2臺,本期將原#2站用變由外來電源改接至10kVⅡ段母線供電。
接受本工程監理委托后,我公司選派專業監理人員成立監理項目部,并配備必要的檢測工器具和指導性資料,編寫了工程監理規劃和專業監理實施細則。項目監理人員通過督促施工單位建立健全項目質量和安全管理體系、審核施工組織設計和作業指導書、核查特種作業人員資質、參加施工圖會審、見證主要材料取樣試驗、監控日常作業現場的質量和安全、參加隱蔽工程和分部分項工程的驗收、督促施工單位整改和處理發現的問題,以旁站、巡視、見證等工作方式,對本工程施工的全過程進行了有效地監控,從而保證了本工程所完成部分的項目質量符合有關規程、規范、設計文件及承包合同要求。
建設單位:廣西電網有限責任公司南寧供電局
設計單位:廣西泰能工程咨詢有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西南寧國恒供電開發有限責任公司
運行單位:廣西電網有限責任公司南寧供電局
監理項目部主要人員:總監理工程師(吳教新),專業監理工程師(韋棟),監理員(潘紅)
撰稿人:吳教新
