国产精品久久久无码小草_SAO货腿张开JI巴CAO死我_成人午夜兔费观看网站_2019中文字字幕手机在线不卡_妓女网站一区二区_乱伦综合高清欧美_操逼黄色视频_沈樵国产专区在线播_国产ā级特黄的片子视频_黄色一级片免费

地址:南寧市青秀區南湖街道民族大道115-1號現代國際1510室
公司郵箱:zajlgs@sina.com
傳真:0771-4301852
人力資源綜合部:0771-4301852
市場經營部電話:0771-4301283
監督舉報電話:0771-4301506
當前位置:首頁 > > 公司動態 詳情

三亞供電局10kV保北線鳳上支線四步曲順利完工

2021-12-27     來源:    點擊:1104次

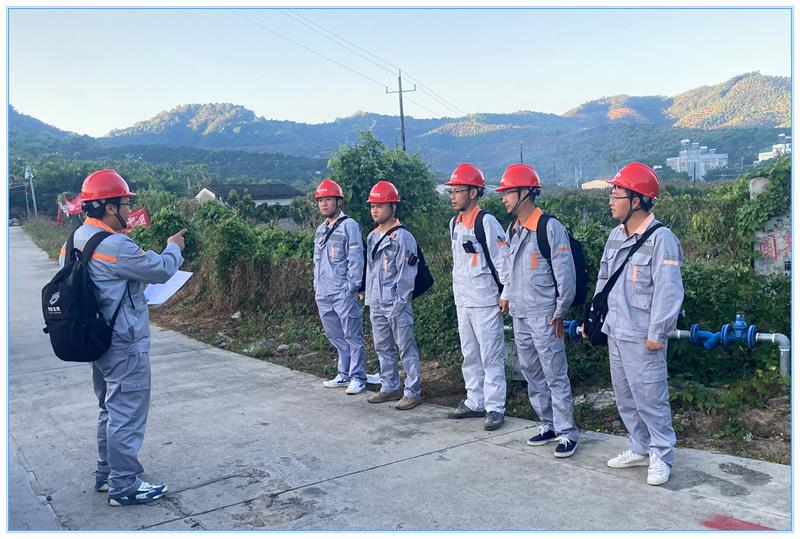

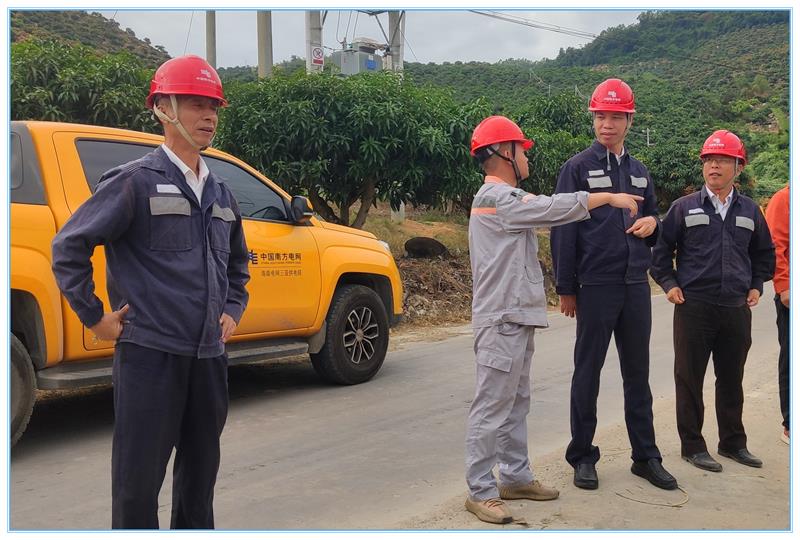

2021年臨近年尾,三亞工程監理項目部再次傳來捷報!10kV保北線鳳上支線也終于全線貫通了。雖說是支線,也是混改項目(絕緣導線與裸導線沿線路交替更換),但是一條長線路,設計施工共253基桿,且跨越檳榔林區較多。該項目自進入2021年后才回頭施工,在12月14日,鳳上支線全線貫通。2018年基建項目認為最難啃的骨頭、在電力人難于啟齒的心病終于得到根除。該工程分為三個施工階段:

第一個階段:后段#147至#204屬于后段,芒果區較多,地勢較空曠。后段在2019年底已經完成了導線更換工作,且多為絕緣導線。這為后來絕緣線不夠埋下了伏筆。

第二階段:2021年7月初,由于政府介入同時推動與協助征地工作。施工班組再次進場并順利完成。至9月初,工程已具備停電更換導線工作。經過多次反復勘察與計劃,恰逢衛星發射、發電機進入施工現場道路被封、屬地所要求更換導線等諸多因素,項目無法實施。

第三階段:2021年11月7日,由于舊線路#97桿發生村民收割檳榔發生觸電事故。在局領導周旋安排下,先停#89至#100桿線路并換上絕緣導線并順利完工。

第四階段:2021年12月6日,在得知馬丹村路面修復完畢,發電車具備進入發電現場后,鳳上支線施工迫不及待地再次進入議程。在多次開會討論、多次勘查現場、多次與屬地所溝通后,三業局陳副局長親自掛帥指揮各參建方進場施工。歷經12月10日、12月12日兩次分段停電的情況下,工程得于順利完成。

本工程得于順利完工,也有監理不小的功勞,包括線路的復勘、方案計劃的定決策、甚至現場安全質量的包括、甚至征地青賠工作等等,都有監理人員勤勞匆忙的背影。一次次的付出,讓業主單位看在眼里。相信我們的付出及努力會得到更大的回報。

撰稿人:梁漢盛

贊一下
(0)
地址:南寧市青秀區南湖街道民族大道115-1號現代國際1510室
公司郵箱:zajlgs@sina.com
傳真:0771-4301852
人力資源綜合部:0771-4301852
市場經營部電話:0771-4301283
監督舉報電話:0771-4301506
