桂林資源2019年第一批農網攻堅項目完成結算
2021-04-20 來源:未知 點擊:1188次
公司監理項目:資源縣35kV及以上電網基建項目(城中供電所金山村金山公變工程(貧困村)(資源縣攻堅)等142個工程于2019年9月8日開工,2021年2月20日所有項目完成竣工結算。
工程概況:142個工程項目,其中10kV線路111.45km,新增配電變壓器284臺,容量27750kVA,低壓線路608.34km,資總額約為1.61億元。

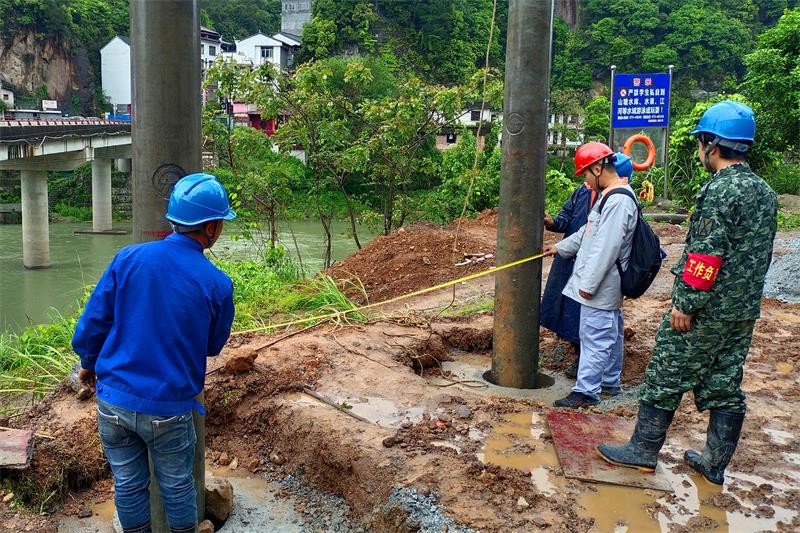

為使142個農網項目建設順利進行,公司在資源縣成立了資源縣農網攻堅項目監理項目部,對監理人員進行職責分工,安排現場監理人員定人、定點、定區域進行全方面跟進,并根據工程的實際編寫了相關監理資料,確定本工程的監理工作依據,監理范圍和目標等等。在項目的推進過程中,公司各級領導高度重視,為資源縣農網攻堅項目監理項目部提供了充足的人員配置,組建了共二十余人的監理項目部團隊,為資源農網攻堅項目部提供了強有力的人員基礎。監理項目部為有效的開展監理工作,落實人員分工,組織項目部人員開展工前布置交底會并把當日現場工作完成情況匯報至業主項目部。同時監理項目部制定了現場安全質量管控方案,并把相關責任及任務落實到個人。
建設單位:廣西電網有限責任公司桂林供電局
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西鑫盟工程咨詢有限公司
施工單位:桂林廣元電力建設有限公司
湖南華燦電力建設有限公司
湖南騰達電力建設有限公司
廣西廣能工程有限公司
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西鑫盟工程咨詢有限公司
施工單位:桂林廣元電力建設有限公司
湖南華燦電力建設有限公司
湖南騰達電力建設有限公司
廣西廣能工程有限公司
撰稿人:黃麟、韋增童
