220kV渠黎變電站110kV配套送出工程水土保持驗收
2018-09-26 來源:未知 點擊:940次

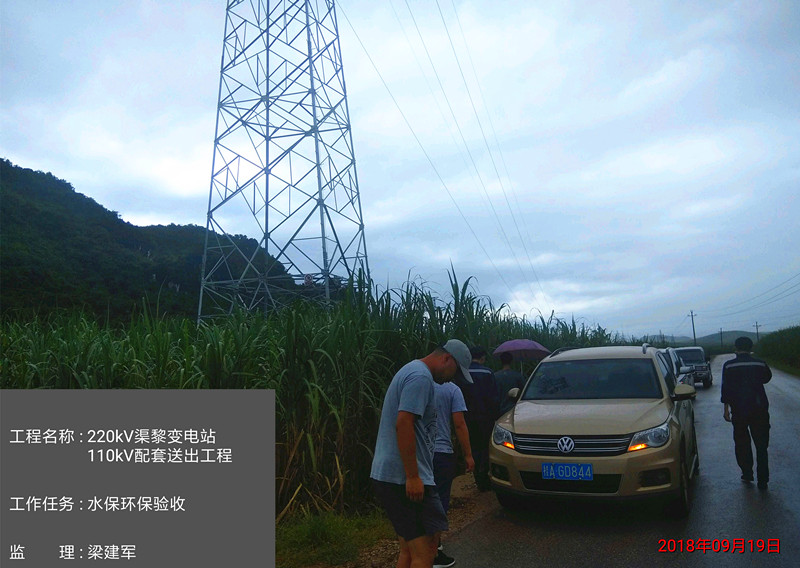

2018年09月19日,雖然天空不作美,上午下起了陣雨,但仍然阻礙不了各參與驗收代表按時抵達線路塔位,沿線抽選部分塔位開展水土保持設施自主驗收工作,本次驗收由廣西電網有限責任公司崇左供電局基建部專責馬忠義牽頭組織,由廣西騰新水利工程咨詢有限公司對220kV渠黎變電站110kV配套送出工程開展水土保持專項監測。
參與單位成員有:廣西電網有限責任公司崇左供電局主網業主項目經理吳少威、廣西騰新水利工程咨詢有限公司工程師張曉、廣西藍川設計有限公司工程師農德悅、廣西南寧振安電力工程監理有限公司總監代表梁建軍、廣西兆泰送變電工程集團有限公司玉濱歐。
驗收范圍:220kV渠黎變電站110kV配套送出工程的5個單項工程,線路全長31.025km (新建線路7.899km, 改造線路23.126km), 新建桿塔91基。
水土保持設施完成情況:
(1)工程擾動土整治
桿塔施工區:表土剝離1630m3,土地整治覆土1630m3,土地平整0.5046hm2。堆料場及牽張場施工區:土地平整0.0200hm2。施工道路區:土地平整0.0310hm2。
(2)林草植被恢復
桿塔施工區:撒播草籽0.5520hm2。堆料場及牽張場施工區:撒播草籽0.0100hm2。施工道路區:撒播草籽0.0190hm2。
(3)臨時設施水土流失治理
桿塔施工區:裝土麻袋攔擋1190m, 填土方量893m3,臨時排水溝1520m,開挖土方274m3 彩條布鋪蓋970m2。
堆料場及牽張場施工區:臨時排水溝105m,開挖土方19m3。
水土保持監理實施措施
在歷經2015年11月22日至2017年3月28日總共16個月監理建設中,我方監理主要采取以下幾點的監理控制工作,有效確保了工程施工質量和水土保持措施落實:
(1)督促施工單位在各項目施工前編寫作業指導書或施工方案,并向施工人員進行技術交底。施工中要求施工單位嚴格按照設計圖紙施工,所有的工程變更必須由設計單位出具修改通知單,對重大的設計變更必須經業主及總監同意后方可實施,無文字依據的工程變更不準施工。
(2)督促施工方注意保護自然環境,推行“綠色環保型”施工,減少對環境的破壞。在施工中盡量做到砂、石、水泥不落地,用鋪墊材料保證其與地面的隔離;減少臨時占地,減少植被破壞;土石方開挖時盡量不降基面或少降基面,保留原地形和自然植被,防止水土流失;在山坡開挖時下坡處做好防止土、石塊滾落的措施;土石方按要求堆放,并做防護坎;有條件的塔位應種上綠化草皮;施工完畢后,做到“工完、料盡、場地清”。
(3)項目監理部組織或參與工程中間檢查驗收、單位工程驗收,在施工單位進行自檢完成后,填寫工程報驗單,并附全部施工記錄和檢驗試驗報告,送項目監理部監理工程師審核,確認符合設計及規范要求后組織預驗收,對不合格部分或未完成的項目列出清單,分別制定處理措施和完成期限,待處理完成經復查符合驗收規范要求,方允許轉入下道工序施工。
在我監理項目部多渠道多手段監督、監控工程水土保持措施的實施進度、質量及實施效果工作,使工程擾動范圍內的水土流失得到全面治理,水土流失強度大為減少,各項防治指標總體上達到水土保持目標,順利完成了“服務一個項目就一定達標一個項目”的使命。
2018年09月19日下午,水土保持驗收工作組經過一天的奔忙認真核實并召開驗收總結會,會上研討形成如下結論:
(1)工程擾動土地整治率達到99.50%,水士流失治理度達到99.49%,攔渣率達到99.60%,林草植被恢復率達到99.01%,林草覆蓋率達到49.84%,本工程各項水土保持措施已發揮作用,效果顯著。
(2)工程建設引起的水土流失得到了有效控制,植被恢復效果良好,本項目水土流失防治體系已建成,為防治水土流失和保護工程的安全運行發揮了積極作用。
崇左業務區
梁建軍供稿
驗收范圍:220kV渠黎變電站110kV配套送出工程的5個單項工程,線路全長31.025km (新建線路7.899km, 改造線路23.126km), 新建桿塔91基。
水土保持設施完成情況:
(1)工程擾動土整治
桿塔施工區:表土剝離1630m3,土地整治覆土1630m3,土地平整0.5046hm2。堆料場及牽張場施工區:土地平整0.0200hm2。施工道路區:土地平整0.0310hm2。
(2)林草植被恢復
桿塔施工區:撒播草籽0.5520hm2。堆料場及牽張場施工區:撒播草籽0.0100hm2。施工道路區:撒播草籽0.0190hm2。
(3)臨時設施水土流失治理
桿塔施工區:裝土麻袋攔擋1190m, 填土方量893m3,臨時排水溝1520m,開挖土方274m3 彩條布鋪蓋970m2。
堆料場及牽張場施工區:臨時排水溝105m,開挖土方19m3。
水土保持監理實施措施
在歷經2015年11月22日至2017年3月28日總共16個月監理建設中,我方監理主要采取以下幾點的監理控制工作,有效確保了工程施工質量和水土保持措施落實:
(1)督促施工單位在各項目施工前編寫作業指導書或施工方案,并向施工人員進行技術交底。施工中要求施工單位嚴格按照設計圖紙施工,所有的工程變更必須由設計單位出具修改通知單,對重大的設計變更必須經業主及總監同意后方可實施,無文字依據的工程變更不準施工。
(2)督促施工方注意保護自然環境,推行“綠色環保型”施工,減少對環境的破壞。在施工中盡量做到砂、石、水泥不落地,用鋪墊材料保證其與地面的隔離;減少臨時占地,減少植被破壞;土石方開挖時盡量不降基面或少降基面,保留原地形和自然植被,防止水土流失;在山坡開挖時下坡處做好防止土、石塊滾落的措施;土石方按要求堆放,并做防護坎;有條件的塔位應種上綠化草皮;施工完畢后,做到“工完、料盡、場地清”。
(3)項目監理部組織或參與工程中間檢查驗收、單位工程驗收,在施工單位進行自檢完成后,填寫工程報驗單,并附全部施工記錄和檢驗試驗報告,送項目監理部監理工程師審核,確認符合設計及規范要求后組織預驗收,對不合格部分或未完成的項目列出清單,分別制定處理措施和完成期限,待處理完成經復查符合驗收規范要求,方允許轉入下道工序施工。
在我監理項目部多渠道多手段監督、監控工程水土保持措施的實施進度、質量及實施效果工作,使工程擾動范圍內的水土流失得到全面治理,水土流失強度大為減少,各項防治指標總體上達到水土保持目標,順利完成了“服務一個項目就一定達標一個項目”的使命。
(1)工程擾動土地整治率達到99.50%,水士流失治理度達到99.49%,攔渣率達到99.60%,林草植被恢復率達到99.01%,林草覆蓋率達到49.84%,本工程各項水土保持措施已發揮作用,效果顯著。
(2)工程建設引起的水土流失得到了有效控制,植被恢復效果良好,本項目水土流失防治體系已建成,為防治水土流失和保護工程的安全運行發揮了積極作用。
崇左業務區
梁建軍供稿
