南寧供電局與鐵路局聯合開展應急演練
2016-09-09 來源:未知 點擊:952次
南寧供電局與鐵路局聯合開展應急演練
本網訊 為增強突發情況下快速反應和應急處置能力,8月23日上午,南寧供電局與南寧鐵路局聯合開展了輸電線路跨越電氣化鐵路斷線事故應急演練,共40余人參加了演練。
本次演練的地點選在沙井南寧南站附近的一個交叉跨越點,上方是220千伏南科II線高壓輸電線路,中間是湘桂A線電氣化鐵路,下方是沙井大道快速公路,現場環境復雜,增加了演練的難度。演練模擬湘桂線K796+760處,鐵軌上方跨越的輸電線路架空地線發生故障斷線,掉落的架空地線與鐵路的接觸網間距不足1米,進而影響鐵路運行的情況。
8:30分,演練正式開始。
南寧供電局輸電管理所故障排查組率先乘車抵達現場,發現“故障”點后,第一時間將現場相關情況向值班調度員匯報,并通知鐵路部門應急負責人。

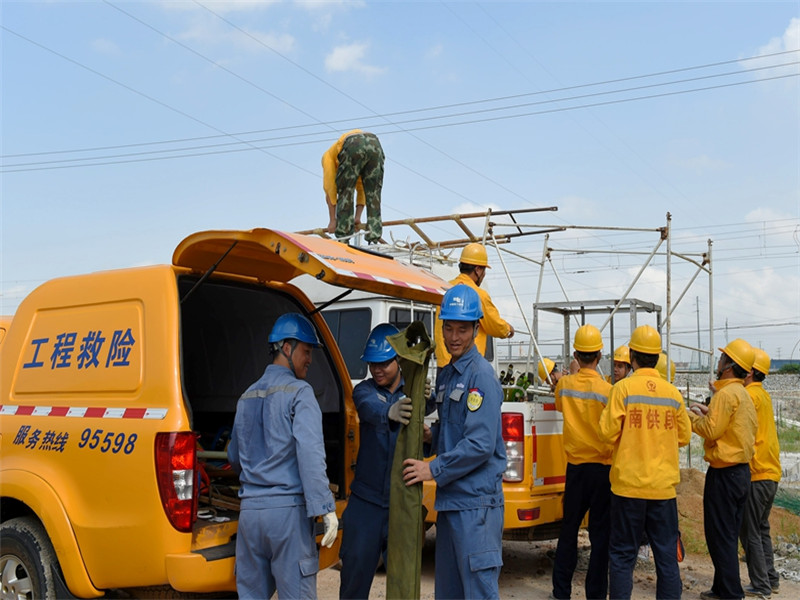

9:15分,雙方的搶修人員到達現場,共同研究制定搶修方案,做好各項安全措施,立即展開搶修。
南寧鐵路局南寧供電段莫偉紅說:“湘桂線客車和貨車的車流量每天有45對左右,如果發生斷線搶修的話,那么這個區間就要進行封鎖,該條鐵路上的所有車次都無法通行,造成的影響是非常大的。”
“今天搶修我們共分成四個小組,一組和二組分別在31號、34號桿塔兩端懸掛接地線,三組負責沙井大道快速公路的交通管制,四組負責故障搶修。”現場負責人林玉奎介紹說,跨越鐵路斷線事故的搶修與平時的故障搶修不同,不僅要涉及到電力和鐵路雙方的協同作戰,而且對搶修的速度和質量要求都比較高,科學合理的搶修方法才能將雙方的損失降到最小。
9:28分,鐵路部門中斷接觸網供電和鐵路行車。
9:47分,供電部門在“故障”點采取封網的方式處理斷落的架空地線。
10:35分,供電部門搶修結束恢復輸電線路供電。
10:51分,鐵路部門恢復接觸網供電。
……
整個過程緊張有序進行。2個多小時的現場演練,檢驗了電力和鐵路雙方快速響應、溝通協調和聯合處置能力,達到了鍛煉應急搶修隊伍的目的,也為今后雙方聯合做好事故快速處理積累了實戰經驗。
據悉,廣西電網公司在南方電網公司系統內率先與鐵路部門簽訂安全互保協議和開展應急演練,初步建立了溝通協調機制,對保障電網及鐵路安全可靠運行部下了良好的開局。除了南寧供電局之外,柳州、賀州、防城港等供電局也分別與鐵路局各供電段開展了相同的應急演練,其他供電局也將于近期組織開展。
而早在2015年開始,廣西電網公司就對電力線路跨電氣化鐵路開展了全面的隱患排查及整改工作,今年的4月30日前已經完成46處輸電線路跨高速鐵路的隱患整改工作,6月30日前又完成了172處輸電線路跨普通電氣化鐵路的隱患整改工作,保障了電網安全運行及鐵路運輸安全。
下一步,廣西電網公司將認真總結此次演練中暴露的不足和問題,及時完善應急機制和措施,進一步提高各單位應對突發事故的應急處置能力。同時,按照各供電局與鐵路局各供電段簽訂的《電氣化鐵路與電力線路安全互保協議》,建立健全溝通協調機制,加強交叉跨越點的運維工作,從源頭抓起,防止新增隱患點。(新聞中心)
