三亞南山電廠至崖城220kV線路工程竣工投運
2024-04-18 來源: 點擊:2074次

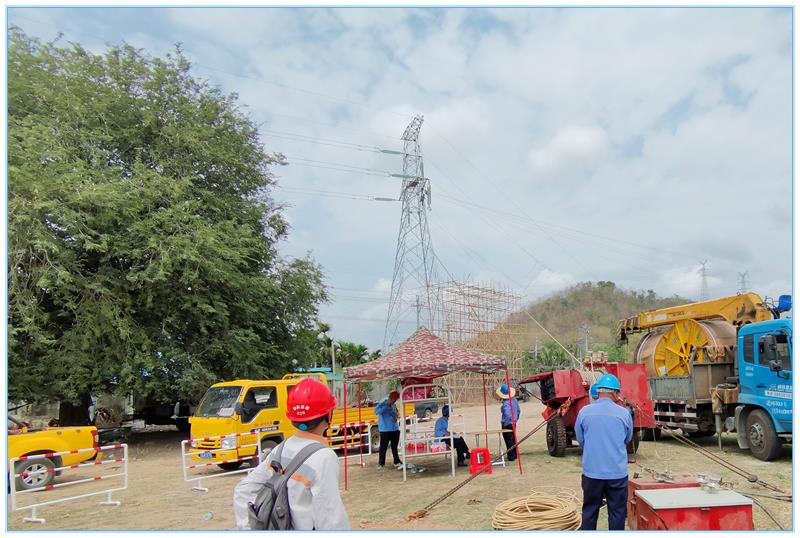

公司監理項目:海南電網公司重點工程三亞南山電廠至崖城220kV線路新建工程,自2023年9月27日開工以來,經歷了林評及跨越鐵路、高速路、國道和多條重要線路,涉及天然氣管道及公路開挖等難點,恰逢海南建省36周年于2024年4月13日按照啟動方案完成全部啟動操作,并進入24小時試運行投運狀態。
項目的建成投產有效彌補“十四五”后期海南電力供應的缺口,優化電源布局,同時可以提高系統的調峰能力,減少環境污染,進一步促進海南地區電網事業及經濟社會發展。

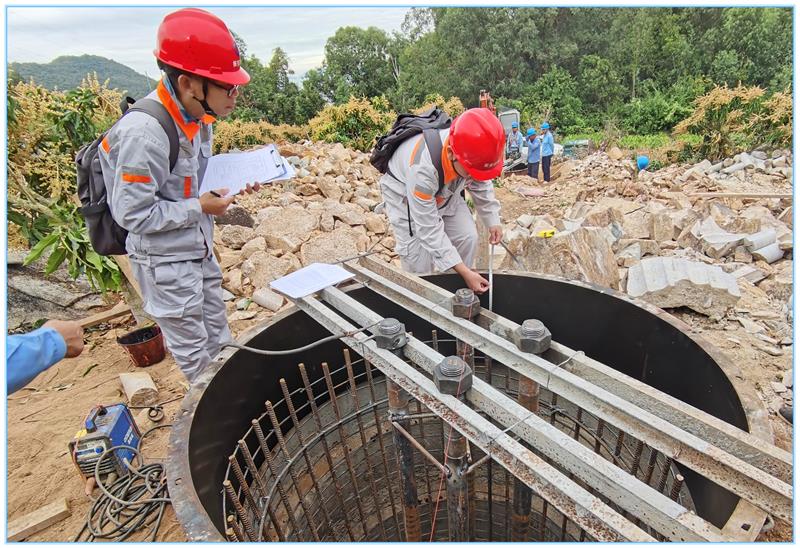

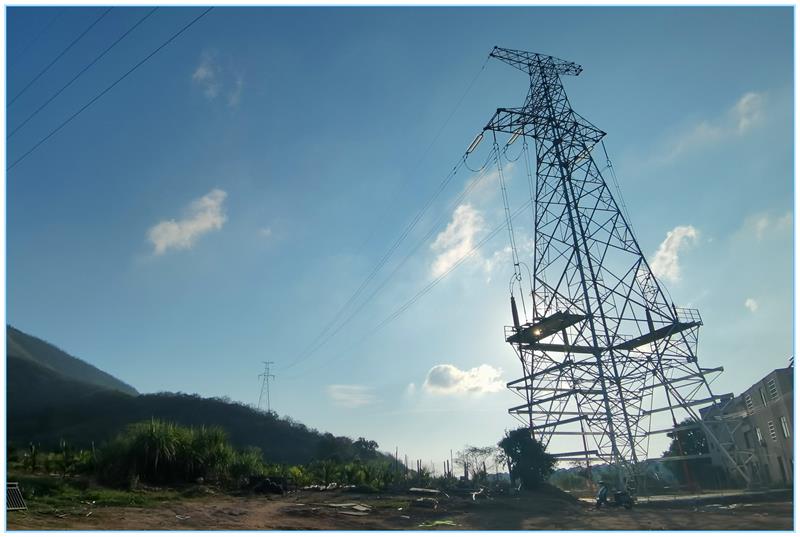

工程概況:本期新建1回220kV架空與電纜混合線路,線路起于擴建的南山氣電出線,止于已建220kV崖牽I線7#塔,線路全長約5.955km,其中架空路徑5.7km,電纜路徑0.255km。
建設單位:海南電網有限責任公司建設分公司
設計單位:中國能源建設集團湖南電力研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:海南威特送變電工程有限公司
