橫欽高速首條超高壓輸電線路順利遷改 成功復電
2023-08-29 來源: 點擊:827次
公司監理項目:《鹿寨至欽州港公路(橫線至欽州港段)項目電力遷改工程》共有500kV超高壓輸電線路四條,其中500kV福久甲線#180~#181段遷改工程于2023年3月7日開工,2023年7月5日完成啟動驗收,2023年7月6日恢復正常送電。

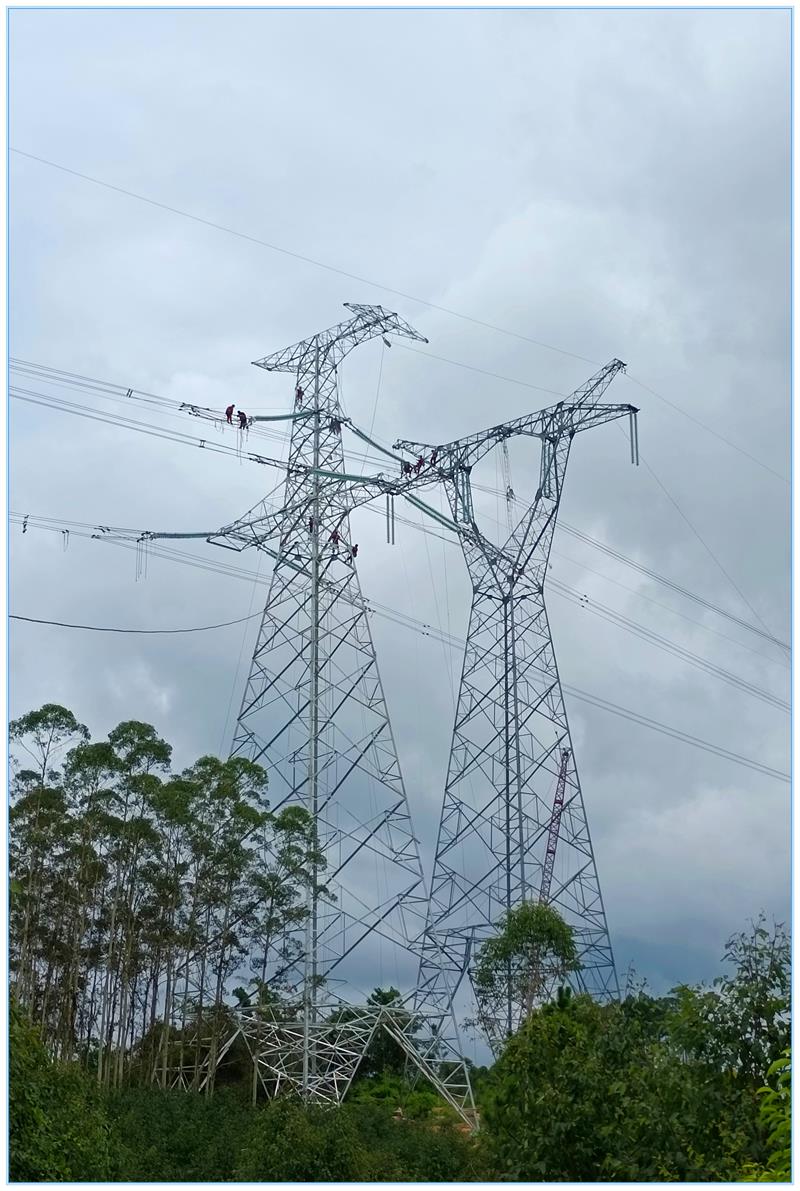

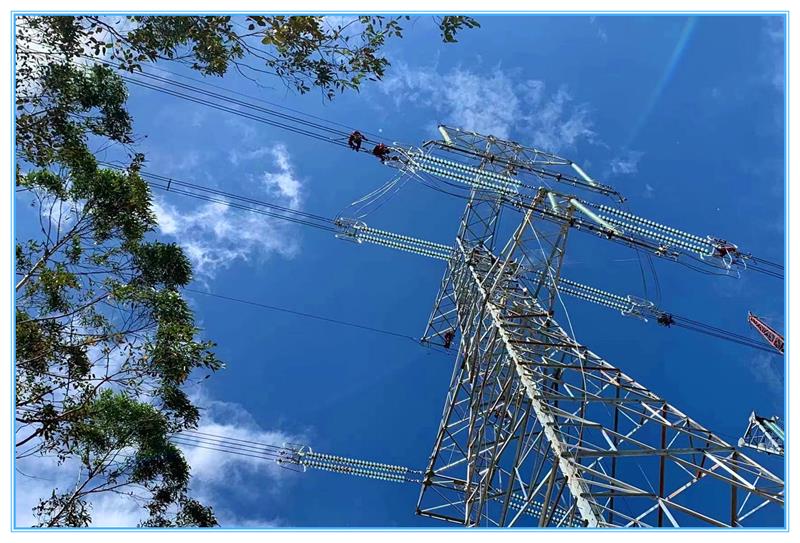

本次遷改段500kV福久甲線在跨越檔為180#-181#處,導線結構為4分裂結構,導線采用三相4×JL/G1A-400/35鋼芯鋁絞線(利舊、調整長度),更換新地線1根采用JLB40-120鋁包鋼絞線,通訊光纜采用OPGW-36B1-155復合光纜(利舊、調整長度),路徑長度為 0.509km。沿原路徑遷改,拆除原180#直線塔,在原 180#小號側22米新建 X180#J1T-48耐張塔,181#換相塔利舊,共新建1基耐張塔,利舊1基耐張塔。
項目自開工以來,監理項目部監理人員始終堅持振安公司“幫監結合,以幫促監”的公司理念,嚴格落實“規范化、標準化、職業化”監理工作理念,切實做好隱蔽工程及工序轉序驗收工作,踏踏實實開展巡查旁站及監理檢查工作,彰顯了公司“嚴格、規范、高效、進取”的管理理念,嚴格把控工程質量、安全、進度,為電力工程遷改任務順利完成發揮監理應有的作用,在業主項目公司、施工單位的通力合作、緊密配合下,監理工作取得了顯著成效,得到了參建各方的高度認可。
建設單位:廣西橫欽高速公路有限公司;
設計單位:中國葛洲壩集團電力有限責任公司;
監理單位:廣西振安電力工程監理有限公司;
施工單位:中國葛洲壩集團電力有限責任公司。
撰稿人:莫賢青
