臨高110kV美山輸變電工程通過電氣設備安裝前質監檢查
2023-08-18 來源: 點擊:786次

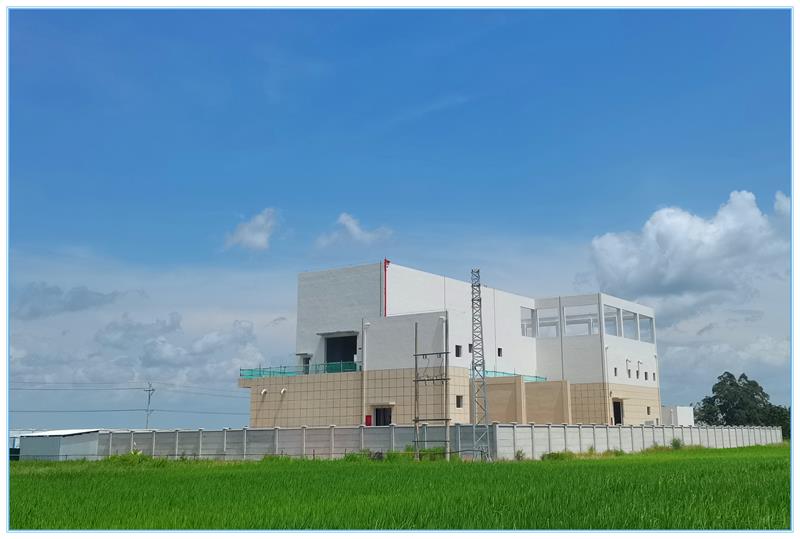

公司監理項目:臨高110kV美山輸變電新建工程主體結構已完成100%,裝飾工程已完成90%,申請質監范圍內的工程內容已全部完成,所屬各分部、分項工程均驗收合格,并通過四方驗收合格,具備電氣設備安裝前階段質量監督檢查條件。2023年08月11日,完成了電氣設備安裝前階段質量監督檢查。經質監站對施工現場及資料進行檢查,本工程質量符合《工程建設標準強制性條文(電力工程部分)》及《工程建設標準強制性條文(建筑工程部分)》要求,同意進行入下道工序施工。
工程建設規模:
建筑物規模:
1、建筑物:1棟配電裝置樓(室)、1棟單層泵房及消防水池。
2、構筑物:變壓器基礎;室外設備基礎;電纜溝;道路;事故油池、地下排水溝道、污水處理裝置及給水設施等
3、線路部份:
1)洛文線π接入美山站110kV線路新建工程:線路起迄點:起于新建 110kV 美山站,止于洛文線直線桿76#本期改造規模:新建線路路徑長3.488km。全線使用桿塔14基。
2)加來~和舍35kV線路π接入美山站35kV線路工程:線路起迄點:起于加和線13#、14#塔之間,止于新建110kV美山站。本期改造規模:新建線路長5.725km,全線使用桿塔23基。
3)10kV南寶線解口π接入美山站:新建單回架空線路路徑長0.16km,新建雙回電纜線路路徑長2×0.17km。
4、電氣規模:主變壓器:2×40MVA ,110kV 出線:2 回架空出線,35kV 出線:2回電纜出線,10kV 出線:2×6 回電纜出線,無功補償:2×(2400k+5101)Var電容器組。
建設單位:海南電網有限責任公司建設分公司
設計單位:中國電建集團海南電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:海南送變電工程有限責任公司
質量監督單位:海南省電力建設工程質量監督中心站
