廣東威悅13.38MW光伏項目完成并網發電
2023-01-30 來源: 點擊:1020次

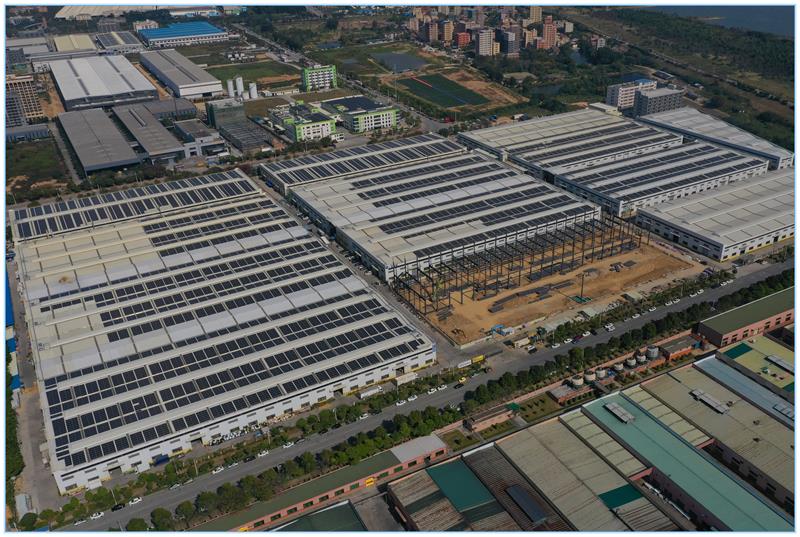

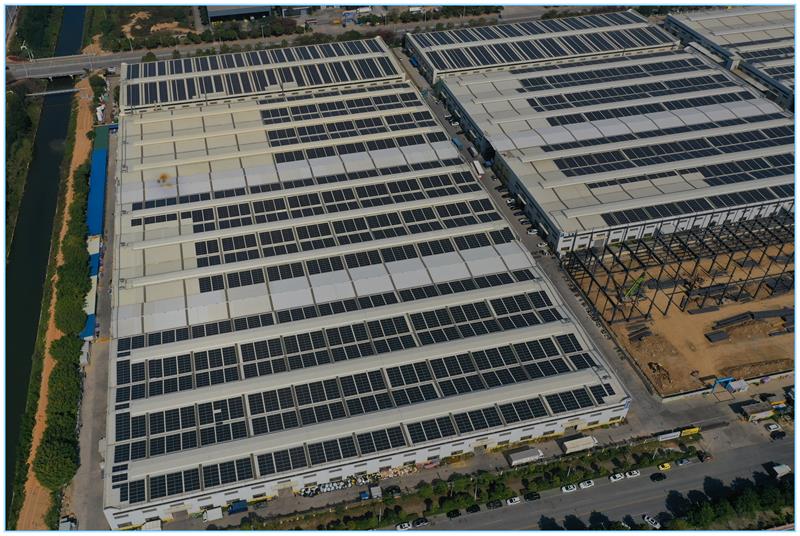

公司監理項目:廣東威悅電器有限公司13.3812MWp屋頂光伏發電項目順利完成并網發電。本項目于2022年8月15日申請開工,2022年8月21日完成了各項前期準備工作,具備開工條件,于2022年8月22日正式入場施工,2022年12月26日基本完成項目工程量,并于2023年1月14日正式并網發電。
工程概況:
1、夾具累計安裝完成71326套
2、光伏板累計安裝完成17805張
3、橋架累計安裝完成7983米
4、逆變器支架累計安裝完成31臺
5、廠區電纜溝開挖累計完成42米,已恢復
6、廠區電纜溝管路預埋累計完成350米
7、逆變器累計安裝完成31臺
8、鋼結構電纜架空橋架累計安裝完成2座
9、光伏線敷設接線累計完成126100米
10、集電線路頂管累計完成794米
11、光伏組件接地扁鐵累計完成8340米
12、低壓電纜敷設接線累計完成8713米
13、高壓電纜敷設接線累計完成1160米
接受本工程監理委托后,我公司選派監理人員成立項目監理部,依據監理合同,在施工前監理項目部根據項目情況編寫了工程監理規劃、監理實施細則、監理旁站方案、質量控制點設置表、強制性條文執行計劃等,并在開工前督促施工單位建立健全項目質量和安全管理體系、審核施工組織設計和作業指導書、核查特種作業人員有效性、分包單位資質等開工準備并對施工單位進行了開工前的交底。
本工程是廣東省第一個“自發自用,余電上網”的分布式屋頂光伏發電項目,受到四會市肇慶高新區政府發改委及南方電網廣東省四會市供電局的高度重視。監理人員在施工過程中,為建設單位熱情服務,遵照監理合同要求,嚴格按照監理規范及監理工程程序?qū)嵤┍O(jiān)理工作。項目監理人員通過審核施工組織設計和作業指導書、核查特種作業人員有效性、參加施工圖會審、對施工單位進行安全技術交底、見證主要材料現場取樣、檢驗進場的主要構配件和材料、監控日常作業現場的質量和安全,以旁站、巡視、見證等工作方式對本項目施工的全過程進行有效地把控,從而保證本工程所完成部分的項目質量符合有關規程、規范、設計文件及承包合同要求。
建設單位:萬泊能源(肇慶)有限公司;
設計單位:中國電建集團城市規劃設計研究院有限公司;
監理單位:廣西振安電力工程監理有限公司;
施工單位:中國水利水電第十工程局有限公司。
撰稿人:莫賢青
