線路改造暖人心,團結互助顯芳華
2022-12-29 來源: 點擊:834次
大新縣新電力區域2021年中低壓配電網項目:全茗站10kV頓周線與那嶺站10kV巴蘭線環網工程(含配電自動化及通信),本工程對全茗站頓周線進行全線改造,新建高壓線路路徑總長為31.182km,新建電桿349基,安裝自動化真空斷路器設備4套,解決頓周線舊電桿開裂,導線穿越民房,對地距離不足等安全隱患問題。
于2022年8月24日開工,在建設單位的大力支持,各參建單位密切配合、共同努力下,2022年11月25日下午17時30分停電接火作業任務圓滿完成。 建設3個月,完成投產93%。
本工程沿線地形平地為40%,丘陵60%,頂管敷設電纜過高速路2次,跨越國道1次,跨越10kV線路2次。周邊交通環境復雜、通信線路搭掛混亂、時間要求嚴格,這給施工帶來了極大的困難和挑戰。為避免重復停電影響供電可靠性,大新監理項目部牽頭施工項目部,強化統籌協調,組織現場勘察,優化停電施工方案,最終調度批復11月23日、24日、25日三天停電施工,早停晚送。

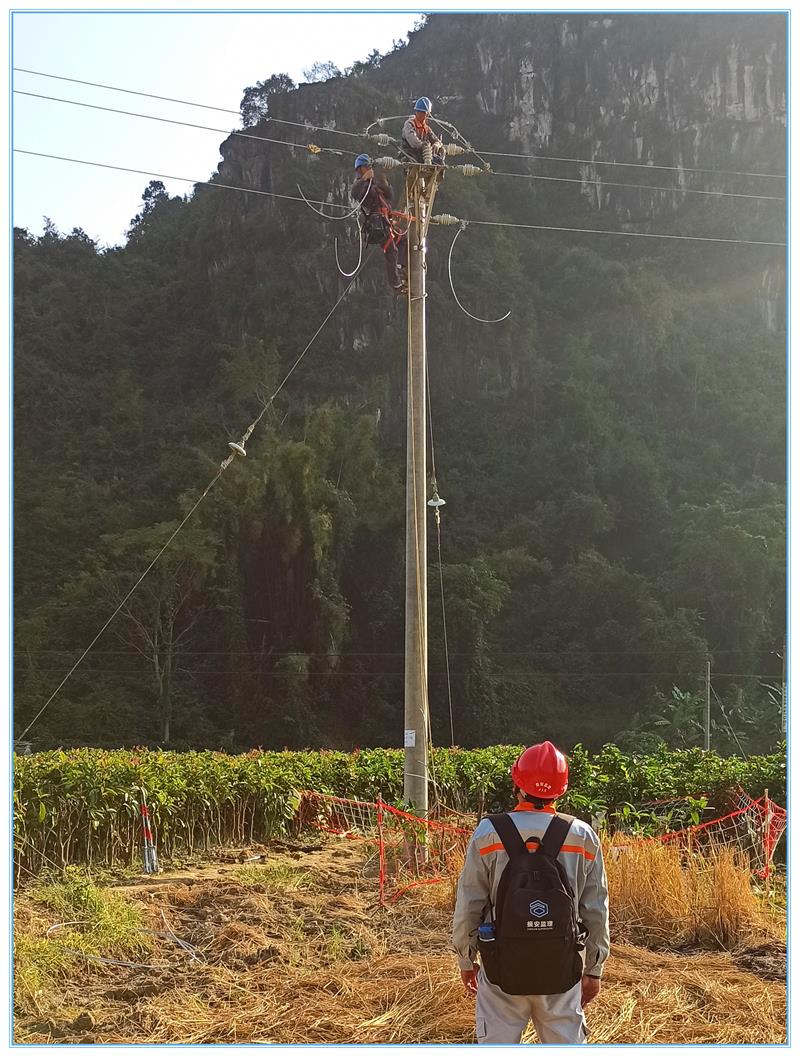

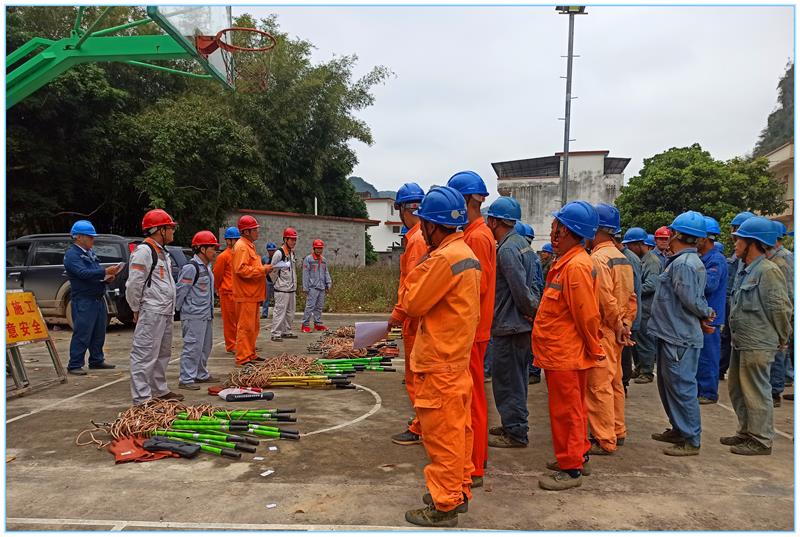

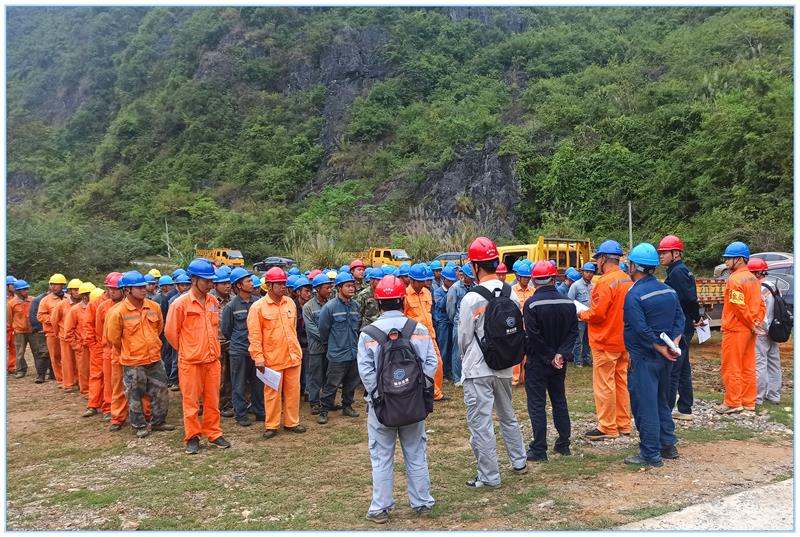

因停電施工任務量大,作業人員及作業點多,每天分四個小組施工。為確保現場施工安全,有序開展,得到了業務區崇左項目部、天等項目部的大力支持,派人支援,使得每個小組的作業都有1名監理人員在場安全質量管控,保證了停電接火作業順利完成。
建設單位:廣西新電力投資集團有限責任公司
設計單位:中國電建集團海南電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西興能電力建設有限公司
撰稿人:張福金
