來賓35kV祿新站增容工程順利投運
2022-12-26 來源: 點擊:851次

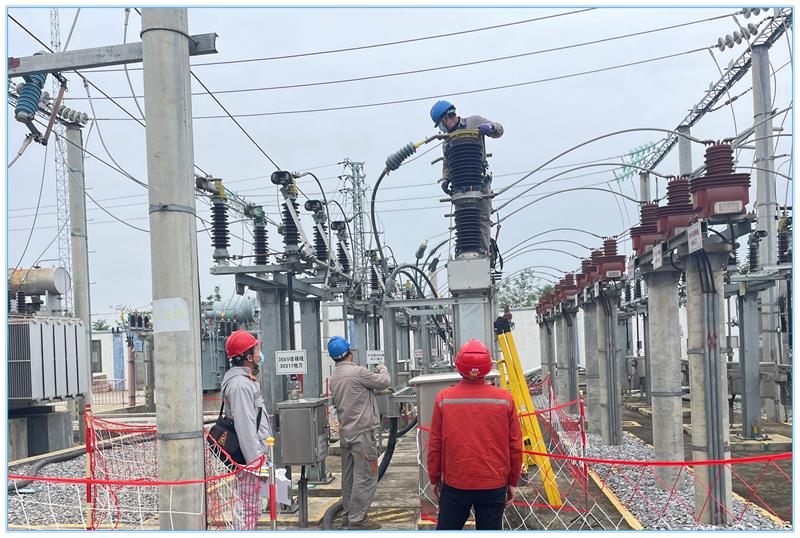

公司監理項目:35kV祿新站增容工程于2022年01月03日開工建設,施工過程中幾經波折、攻克疫情受阻,于2022年12月07日啟動投運順利完成,移交運行維護單位。
一、工程建設規模
1.本期增加1臺主變 SZ11-10000/35 三相雙卷自冷式有載調壓交壓器。
2.35kV間隔:出線終期2回,現有戶外出線2回,本期維持不變。
3.10kV間隔出線終期8回,已建戶內6回,本期新建出線2回,10kV 電容器間隔1個,10kV站用間隔1個,零序電流互感器 12 臺,10kV電流互感器9臺。
4.無功補償:終期2×0.6Mvar,本期裝設1200kvar(新 建+750kvar(利舊遷移)。
5.站用變:終期2×50kVA,己建1×50kVA,本期新增1×50kVA。
6.10kV中性點小電阻接地:終期2套小電阻接地成套裝置,前期未建,本期建10kV 出線柜,不建中性點接地裝置。
7.二次部分新增綜合柜1臺、10kV接地變保護測控裝量2臺、10kV電容器保護測控裝置 1臺、10kV線路保護測控裝2臺、小電流接地選線裝置1臺;新增二次電纜 2.923km; 防鎖具及其現場服務費1項、監控系統數據更新調試2項、光纖線型感溫火災探測1項等。
8.士建部分:擴建主變基礎和主變油坑、新建室內電容器礎2座。
建設單位:廣西電網有限責任公司來賓供電局
設計單位:廣西金網電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西建寧輸變電工程有限公司
撰稿人:周徠
