久隆~傍浦220kV線路工程開始架線施工
2022-07-25 來源: 點擊:1250次

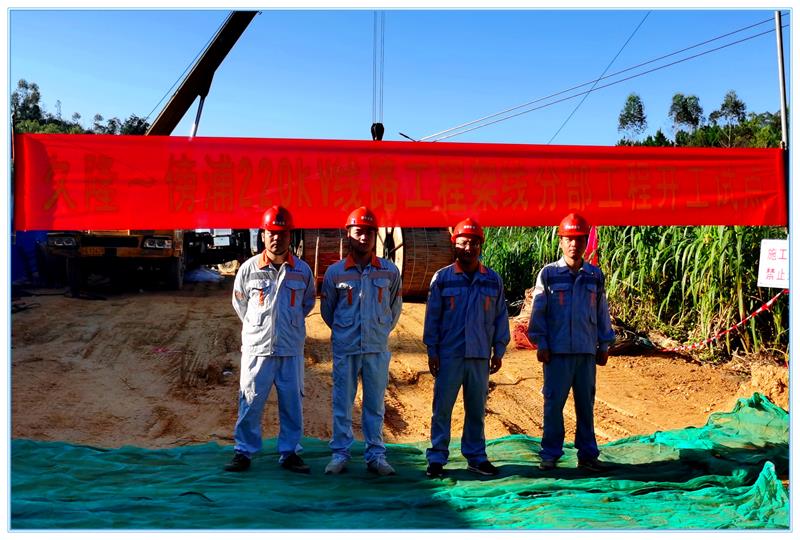

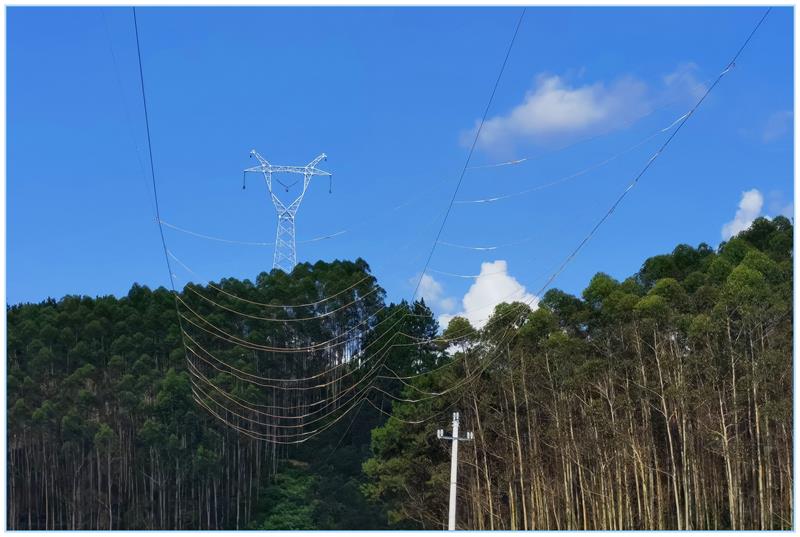

截至2022年7月24日,公司監理的久隆~傍浦220kV線路工程已完成基礎210基,鐵塔組立103基,經過施工單位三級自檢、監理初檢、運行單位中間驗收合格;N123-N143段影響架線的二處10kV線路跨越停電封網工作、牽引場及張力場的布置及準備工作均已完成,N123-N143段已具備導地線架設施工條件,2022年7月25日上午8:00,第一根導線開始張力展放,標志著久隆~傍浦220kV線路工程將全面進入導地線架設施工階段。

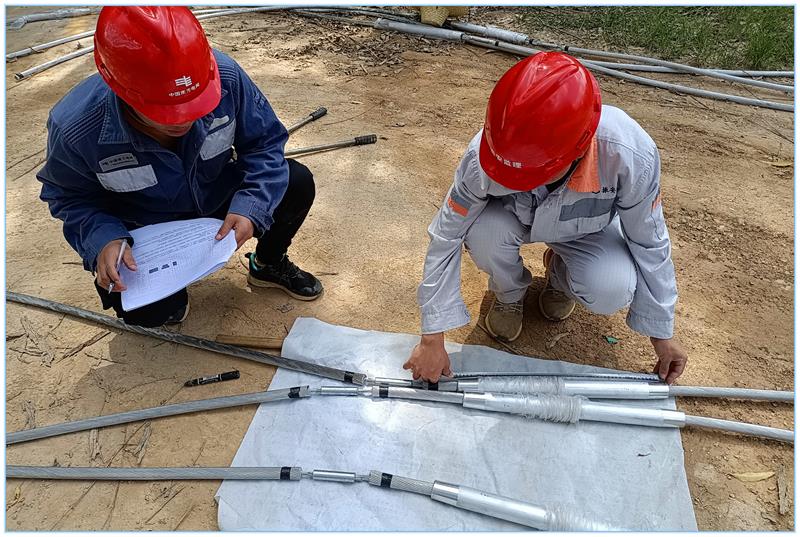

導地線架設前,監理項目部嚴格把控進場的導地線、金具及附件,已對進場的導地線、金具及附件進行了開箱驗收;光纜使用前已經過盤測試驗合格;導地線接續管及耐張線夾已按要求進行拉力試驗并合格。導地線架設施工過程中,督促施工單位嚴格按已審批的方案和施工作業指導書組織施工,現場監理應對導、地線接續管壓接進行旁站監督,架線現場應有防止導、地線磨損的措施,在碰磨導、地線的地方采取墊帆布、木棒、放坐地滑車等進行保護。
監理項目部必須嚴格管控現場施工安全,重點管控高處作業未按要求使用安全帶及轉移位置失去保護的紅線違規行為;現正處于高溫炎熱天氣施工,加強檢查現場是否配備足夠的飲用水及防暑降溫藥品,密切關注施工人員精神狀態,提醒作業人員合理安排作業時間,督促施工項目部管理人員加強高溫施工現場的巡視檢查力度,指導施工作業人員做好防暑工作;嚴守安全底線紅線, 嚴禁現場發生違反紅線的違規行為。
建設單位:廣西電網有限責任公司建設分公司
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西鑫盟工程咨詢有限公司
施工單位:廣西送變電建設有限責任公司
撰稿人:歐銘
