武宣10kV樂梅線配電自動化改造工程獲廣西電網公司2021年度優質工程獎
2022-03-01 來源: 點擊:1042次
本工程于2021年07月15日開工建設,于2021年11月04日竣工投產。2021年11月25日通過來賓供電局建設部的初步驗收,并提出了相關整改意見和建議,2021年12月04日完成消缺整改;2021年12月10日,廣西電網公司優質工程專家評審組到現場對工程實體質量進行復核、指導,專家組對本工程在“四新”的應用及基建創新工藝給予了較高的評價;2022年01月06日,廣西電網公司正式發布2021年度優質工程獲獎名單(桂電建函[2022]3號),本工程榮獲廣西電網公司2021年度優質工程獎。
工程概況

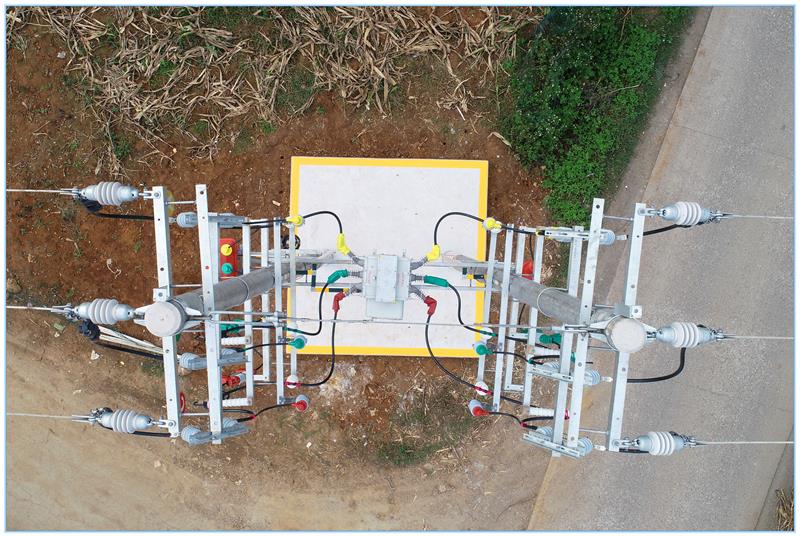

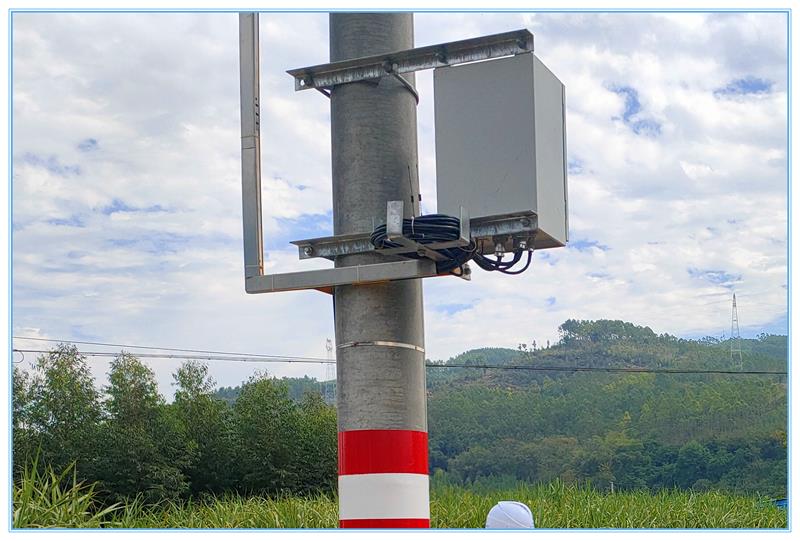

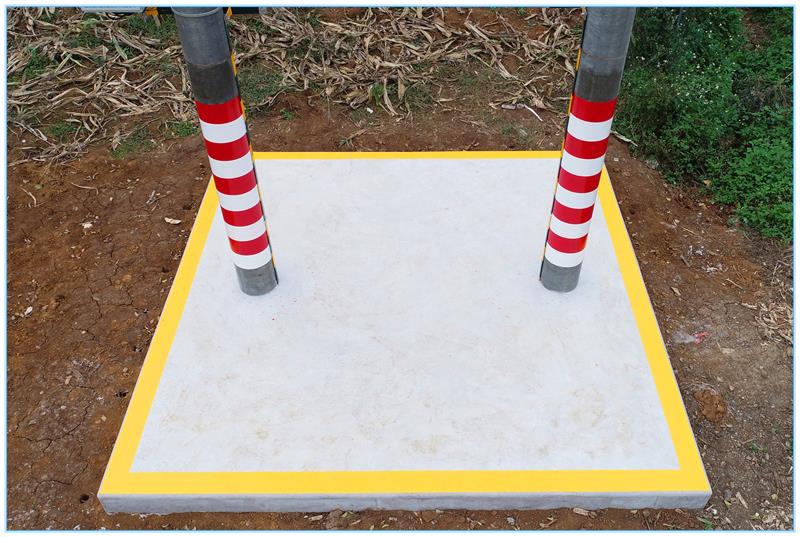

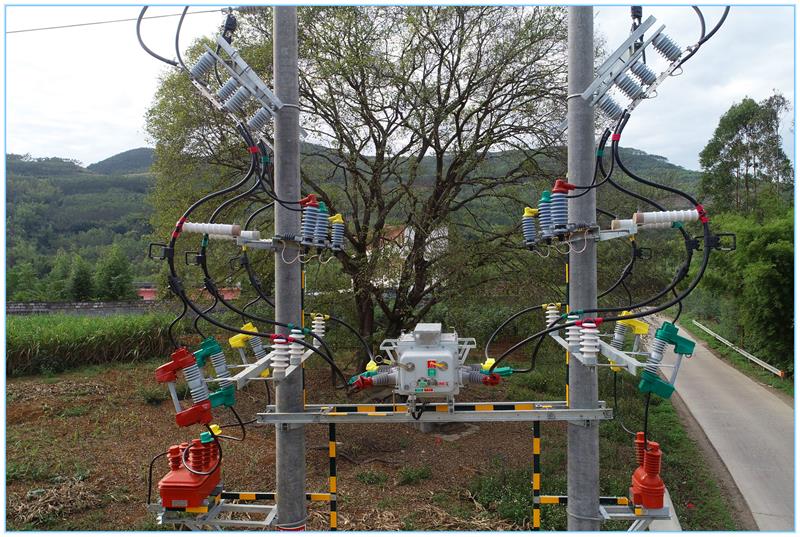

本工程新裝10kV真空柱上斷路器自動化成套設備共3套,新裝10kV戶外隔離開關共6臺,新裝10kV瓷套跌落式熔斷器開關共6組,新裝10kV配電和線路型避雷器共6組。新建電桿共6基;其中:電桿(錐形水泥桿,190mm×12m,l)共5根,電桿(錐形高強度水泥桿,230mm×12m×100kn.m)共1根。本工程批復總投資:24.88萬元。
建設單位:廣西電網有限責任公司來賓供電局
業主單位:來賓武宣供電局農配網業主項目部
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西藍川設計有限公司
施工單位:來賓市賓盛電力工程有限公司
