金秀35kV長垌站10kV滴水996線新建工程竣工投產
2021-12-21 來源: 點擊:790次
原舊10kV滴水線,因線路供電半徑長,線徑過細等原因,每逢春灌夏澆等用電高峰時期,電壓低、供電能力不足等問題,也直接影響著當?shù)匕傩盏纳a(chǎn)生活用電。
為滿足當?shù)?/span>老百姓的用電需求及旅游業的發展,特別是迎峰度夏期間的電力需求,工程于2020年7月施工人員進場施工。為使老百姓早日能獲益,工程在工期緊、任務重,作業環境惡劣,占地青賠協調困難等諸多不利條件下,經參建各方的共同努力,全體施工人員嚴格按照周密細致的施工方案,起早貪黑,全身心投入到施工中,整個施工過程未發生任何安全質量事故事件。

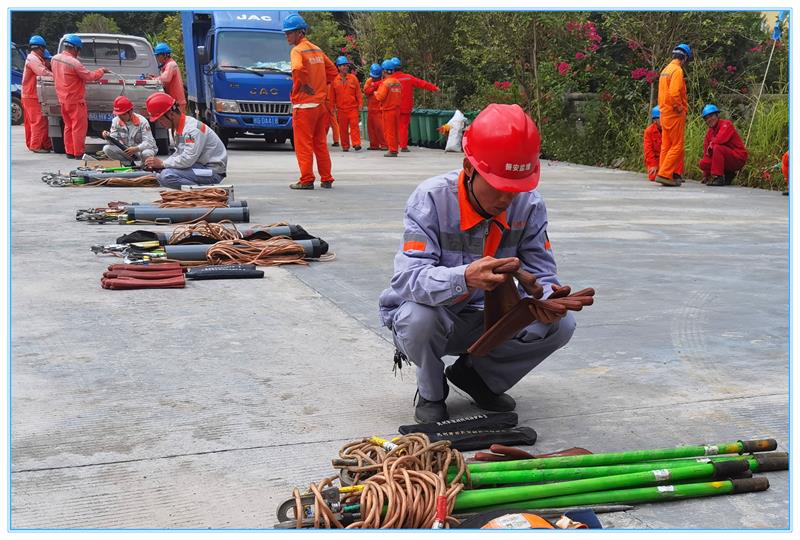

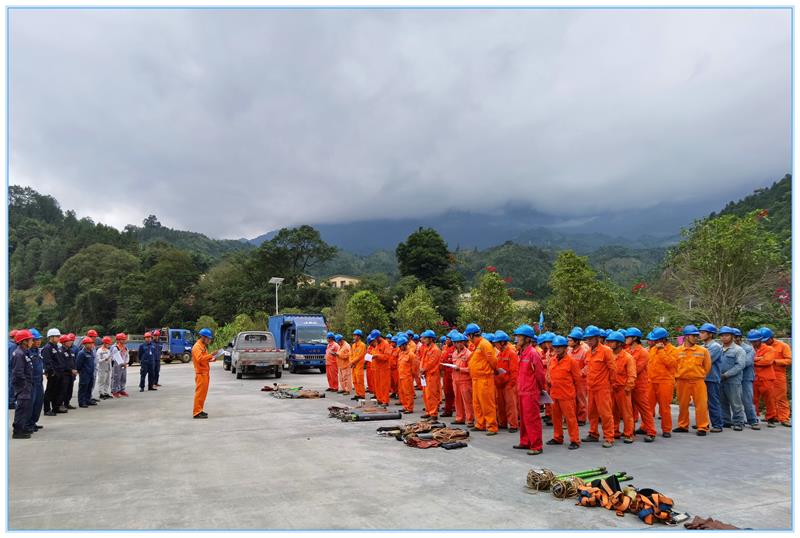

按照計劃,2021年11月19日停電轉負荷,施工單位共計投入施工人員82人,分5個小組;為確保每一個作業面均監督到位,項目總監林德鋒就近協調人員及車輛,共投入5人3車對當天停電轉負荷工作實施旁站監理,所有監理人員在現場監督管理始終保持“高壓”態勢,嚴格排查現場所使用的安全工器具,按照施工方案逐條檢查安措布置落實情況,作業過程中嚴格監督管理,最終順利完成當天停電轉負荷所有施工任務。
工程于2021年11月25日正式竣工投產。當地村民樸實的話語笑著說:“這燈比以前亮了、電機井哇哇出水了、家用電器都能正常使用了”, 10kV滴水線路的順利投運成功,即是對全體參建人員所付出的辛勤汗水的肯定,也標志著電網改造這一惠民工程得以真實體現,力保老百姓用上了放心電、舒心電。
建設單位:廣西新電力投資集團有限責任公司
設計單位:廣西綠能電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:來賓市賓盛電力工程有限公司象州分公司
撰稿人:韋航
