大化35kV羌圩送變電工程順利啟動運行
2021-11-16 來源: 點擊:1015次
公司監理項目:大化35kV羌圩送變電工程,在各參建單位共同努力下,工程于2021年10月30日22時順利投產。
工程建設規模:
1.電氣部分:主變壓器:終期2臺,本期1×5000kVA。35kV配電裝置:終期出線3回,本期建設1回35kV出線。10kV配電裝置:終期出線10回,本期建設5回10kV出線。新建站用變2臺。
2.土建部分:主控樓建筑物面積為465.77m2,為二層鋼筋混凝土框架結構且按錯層布置,基礎采用獨立基礎;負一層布置有消防水池;一層布置主控室、配電室、絕緣工具間、資料室、水泵房、樓梯間、值班室、休息室、廚房及衛生間,層高4.5m;二層布置有消弧線圈室、工具間、樓梯間,層高為4.8m。
3.線路部分:線路起自 110kV 巖灘變電站,終至 35kV 羌圩變電站。新建線路路徑長度為 9.402km。

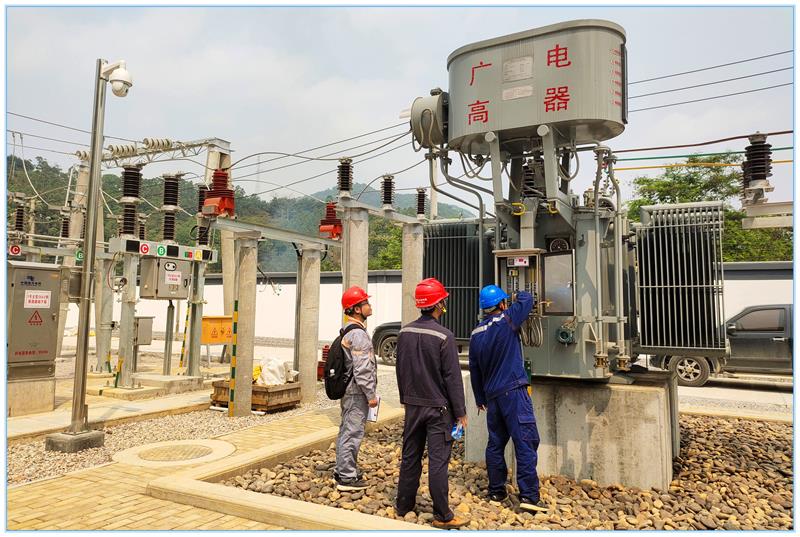

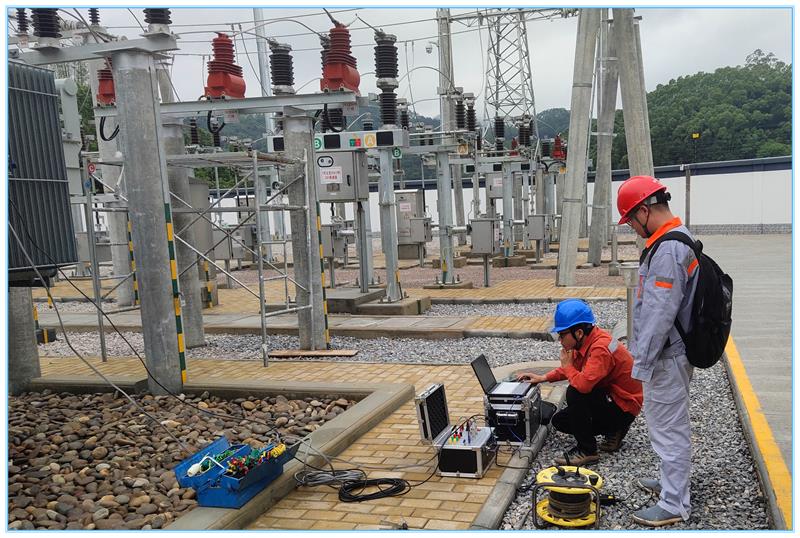

接受本工程監理委托后,我公司選派相關專業監理人員成立監理項目部,并配備必要的檢測工器具和指導性資料,編寫了工程監理規劃和各專業監理細則。項目監理人員通過督促施工單位建立健全項目質量和安全管理體系、審核施工組織設計和作業指導書、核查特種作業人員合格性、參加施工圖會審、見證主要材料現場取樣、檢驗進場的主要設備和材料、監 控日常作業現場的質量和安全、組織或參加隱蔽工程和分部分項工程的驗收、督促施工單位整改和處理發現的問題等一系列的工作,以旁站、巡視、見證等工作方式對本工程施工的全過程進行了有效地監控,從而保證了本工程的項目質量符合有關驗收規程、規范、設計文件及承包合同要求, 技術質保資料和記錄齊全。
2021年10月30日中午12時隨著巖灘變電站35kVII段母線對35kV巖羌線308間隔進行充電,羌圩變電變工程正式啟動試運行,到晚上20時30分35kV羌圩變電站試運行已送電至所有的開關間隔及高壓設備,所有設備運行正常,至此35kV羌圩送變電工程正式竣工。
建設單位:廣西電網公司河池供電局
設計單位:廣西藍川設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:河池市創志工程有限公司
撰稿人:唐蕭合
