保亭35kV加茂變電站#2主變擴建工程順利啟動運行
2021-08-31 來源:未知 點擊:1179次

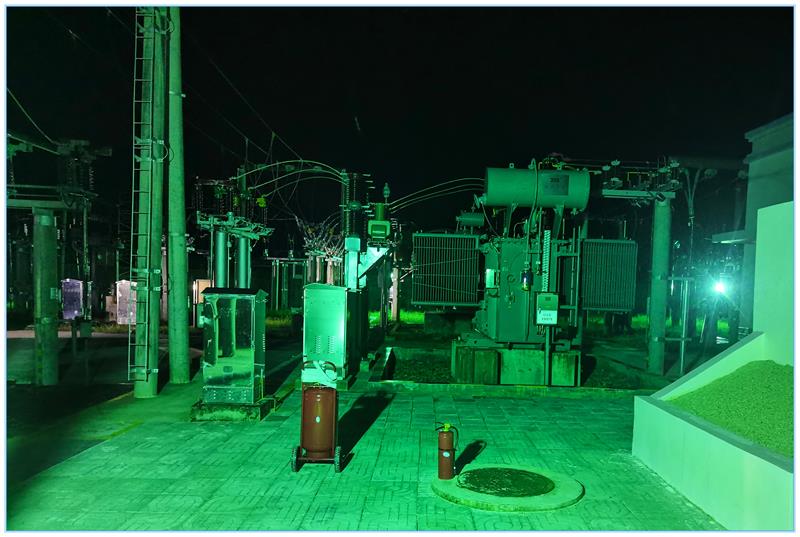

公司監理項目:保亭35kV加茂變電站#2主變擴建工程于2020年4月10日開工,2021年8月24日通過了各參建單位及運行單位的驗收,具備啟動送電條件,于2021年8月24日16時50分啟動送電,2021年8月25日02時00分送電正常。
建設規模:
1)主變規模:現狀1×6.3MVA,本期擴建#2主變,容量為1×8MVA。
2)35kV部分:現狀35kV出線間隔3個,單母線接線,本期維持出線間隔和接線形式不變。
3)10kV部分:現狀10kV回出線間隔4個,單母線接線;本期新增出線間隔3個(戶內開關柜形式,把原I段10kV保加1線、六弓線遷至II段),接線形式改為單母線分段接線。
4)無功補償:現狀有無功補償裝置1組,容量為900kvar,本期新增無功補償裝置1組,容量為900kvar。

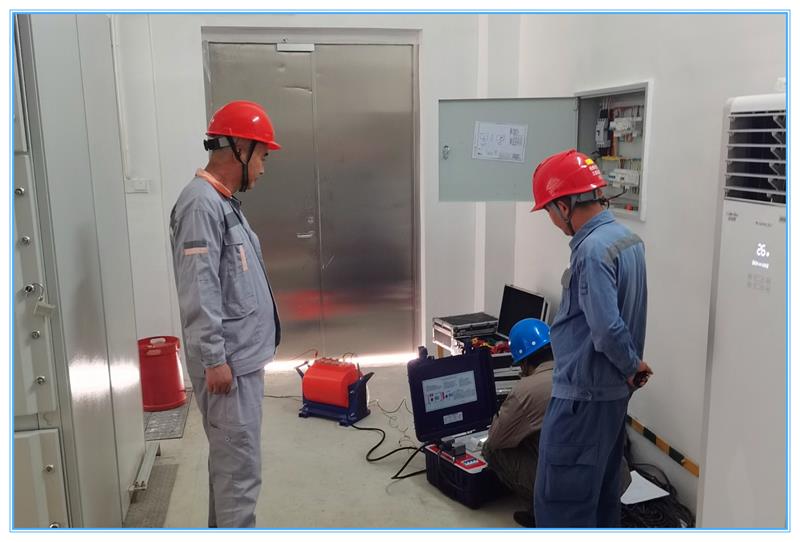

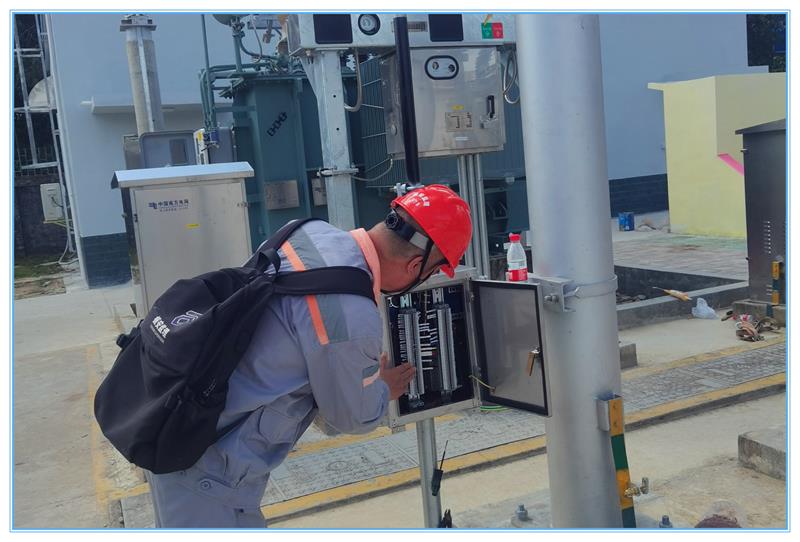

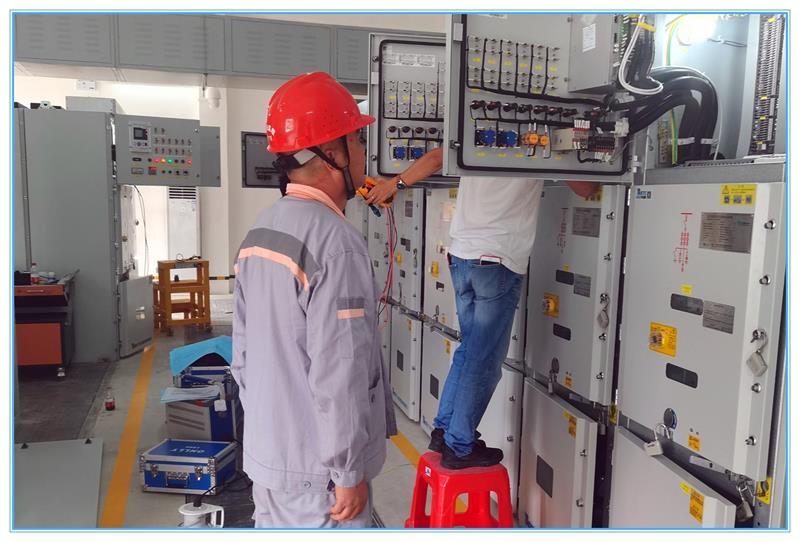

接受本工程監理委托后,我公司選派監理人員成立項目監理部,依據監理合同,在施工過程中,監理人員認真為建設單位熱情服務,遵照監理合同要求,嚴格按照監理規范及監理工程程序?qū)嵤┍O(jiān)理工作。項目監理人員通過審核施工組織設計和作業指導書、核查特種作業人員有效性、參加施工圖會審、對施工單位進行安全技術交底、見證主要材料現場取樣、檢驗進場的主要構配件和材料、監控日常作業現場的質量和安全、組織或參加隱蔽工程和分部分項工程的驗收,嚴格執行階段初檢和竣工初檢,對初檢發現的問題已督促施工單位按整改要求及時進行了處理,以旁站、巡視、見證等工作方式對本工程施工的全過程進行了有效地把控,從而保證了本工程所完成部分的項目質量符合有關規程、規范、設計文件及承包合同要求。做到事前預防,事中把控,事后監督處理。
參建單位:
建設單位:海南電網有限責任公司建設分公司
運行單位:海南電網有限責任公司三亞變管所
設計單位:福建中天電力咨詢有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:湖南華邦建設有限公司
項目主要監理人員:總監理工程師(何大權),專業監理工程師(黃盛),監理員(張汝昌)
1)主變規模:現狀1×6.3MVA,本期擴建#2主變,容量為1×8MVA。
2)35kV部分:現狀35kV出線間隔3個,單母線接線,本期維持出線間隔和接線形式不變。
3)10kV部分:現狀10kV回出線間隔4個,單母線接線;本期新增出線間隔3個(戶內開關柜形式,把原I段10kV保加1線、六弓線遷至II段),接線形式改為單母線分段接線。
4)無功補償:現狀有無功補償裝置1組,容量為900kvar,本期新增無功補償裝置1組,容量為900kvar。
建設單位:海南電網有限責任公司建設分公司
運行單位:海南電網有限責任公司三亞變管所
設計單位:福建中天電力咨詢有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:湖南華邦建設有限公司
項目主要監理人員:總監理工程師(何大權),專業監理工程師(黃盛),監理員(張汝昌)
撰稿人:張汝昌
