35kV三里站增容改造工程35kV部分施工完成并投運
2021-05-14 來源:未知 點擊:902次
35kV三里站增容改造工程工程開工于2020年4月30日,歷經一年,于4月22日完成了35kV備用一線及35kV站用變的投運,站內35kV部分已全部施工完成并投運。

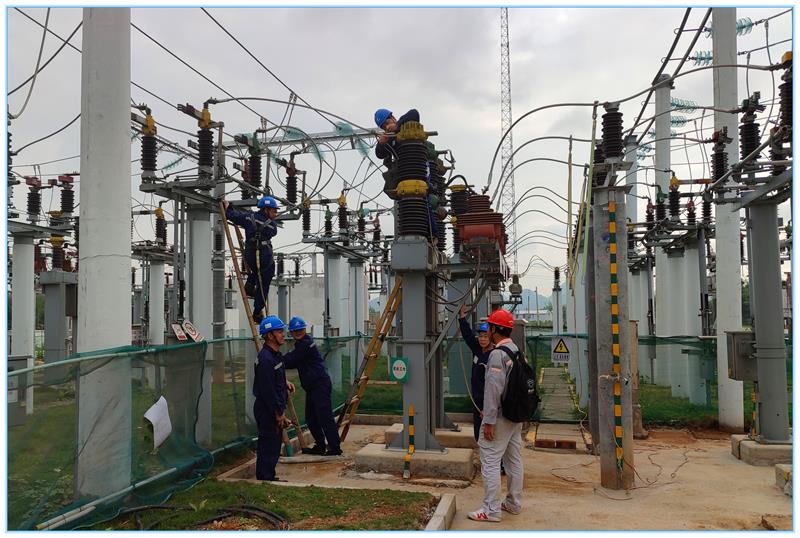

35kV站用變四周屬于帶電區域,站用變的安裝困難,2021年3月15日現場采用葫蘆對重達795kg的站用變進行吊裝。吊裝前監理對葫蘆的負荷及外觀進行核驗,檢查現場施工對應的安全措施,吊裝過程中對現場進行全程的安全旁站,吊裝過程持反復觀察變壓器的平衡狀態。經各參建單位的共同努力下變壓器的安裝已放置預埋件預定位置。
4月19日我監理項目部在施工單位完場3級自檢的情況下對35kV備用一線及35kV站用變進行監理初檢,初檢發現施工單位未能對35kV站用變基礎進行抹灰,經監理提出整改要求,4月21日下午施工班組完場整改。
4月20日業主組織監理、施工單位對35kV備用一線及35kV站用變進行驗收,驗收過程業主現場提出站用變區域地下舊電纜管未完全拆除問題,經討論此項為消缺項,三里站竣工前,對站內各基礎進行清洗綠化時對舊電纜管進行清理。
4日22日35kV備用一線及35kV站用變停電接火,當日11時05分順利完成工作任務,對設備進行投運。至此35kV的4回出線;#1、#2主變;#3站用變屬于35kV部分已全部完成了投運。
本期工程內容:
主變:前期建設2×5MVA,本期建設2×10MVA。
(1) 35kV裝置:新建35kV間隔線路PT。
(2) 10kV出線:現有6回出線,本期新增5面出線柜。
(3) 無功補償裝置:現有1組750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV電容器柜。

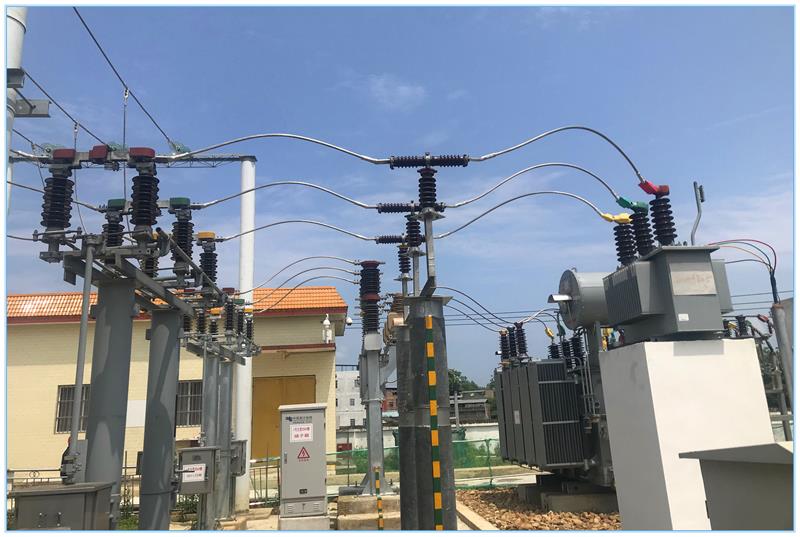

站用變:現狀有1臺35kV站用變,本期新增1臺10kV站用變。
建設單位:南寧供電局上林業主項目部
設計單位:廣西冠宇電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中建泓泰電力工程有限公司
4月20日業主組織監理、施工單位對35kV備用一線及35kV站用變進行驗收,驗收過程業主現場提出站用變區域地下舊電纜管未完全拆除問題,經討論此項為消缺項,三里站竣工前,對站內各基礎進行清洗綠化時對舊電纜管進行清理。
4日22日35kV備用一線及35kV站用變停電接火,當日11時05分順利完成工作任務,對設備進行投運。至此35kV的4回出線;#1、#2主變;#3站用變屬于35kV部分已全部完成了投運。
本期工程內容:
主變:前期建設2×5MVA,本期建設2×10MVA。
(1) 35kV裝置:新建35kV間隔線路PT。
(2) 10kV出線:現有6回出線,本期新增5面出線柜。
(3) 無功補償裝置:現有1組750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV電容器柜。
站用變:現狀有1臺35kV站用變,本期新增1臺10kV站用變。
建設單位:南寧供電局上林業主項目部
設計單位:廣西冠宇電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中建泓泰電力工程有限公司
撰稿人:潘澤原
