浦北柑子根臺區改造工程榮獲2020年廣西電網優質工程
2021-02-08 來源:未知 點擊:1330次
近期,廣西電網公司公布了2020年廣西電網建設優質獎項,公司監理項目:欽州浦北35kV大成站10kV907到耽線柑子根村委柑子根變臺區改造工程榮獲2020年廣西電網建設優質工程獎。

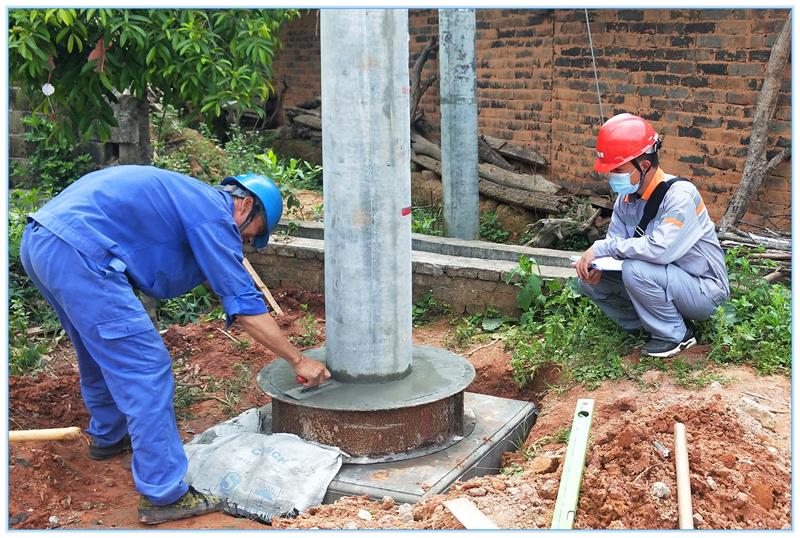

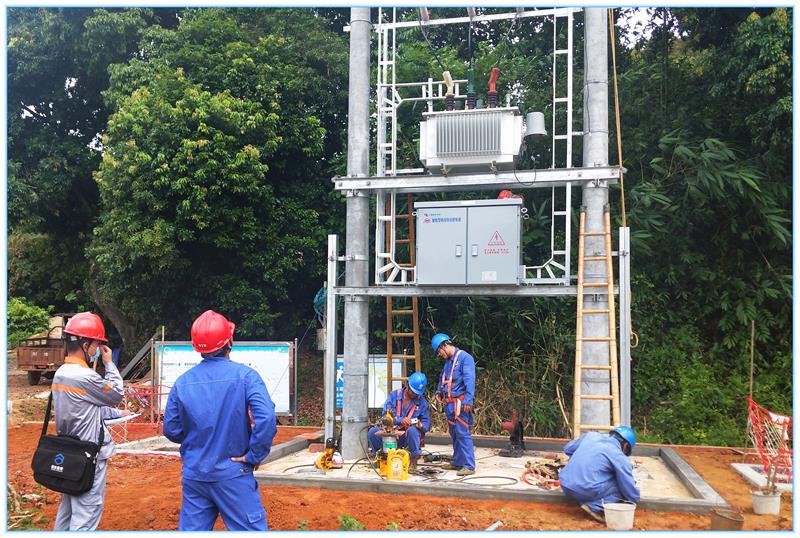

工程概況:工程建設主要內容:新建桿變1臺,型號SH15-M-200/10,供電戶數43戶,臺區供電半徑為0.492km。組立電桿12基,新建10kV架空線路路徑總長0.104km,改建0.4kV低壓線路路徑總長0.736km。

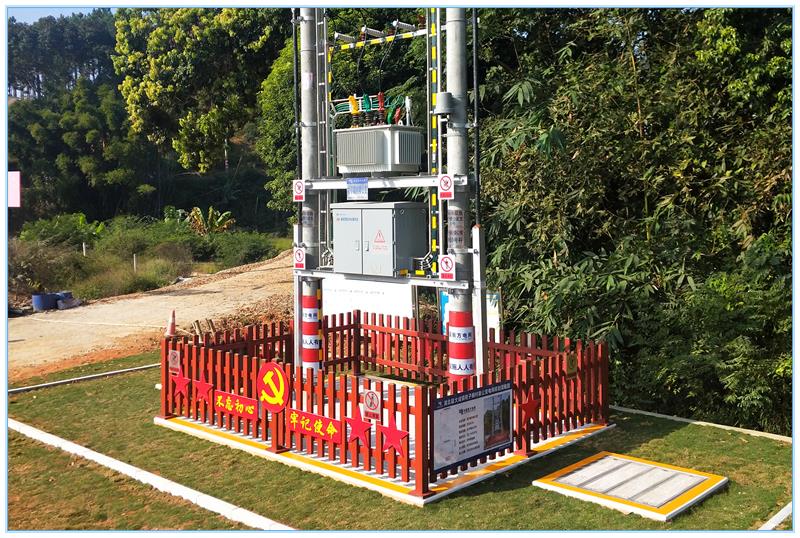

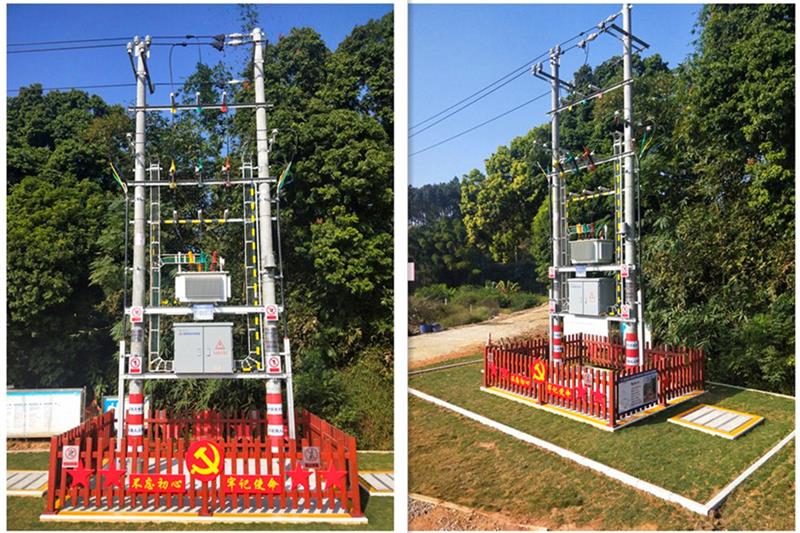

根據《南方電網標準化設計及造價V3.0》臺架變標準,設計選用了智能網關、低壓回路測控終端、油浸變壓器狀態量傳感器等智能化設備,是廣西電網公司首批建設示范智能臺區,數據可通過南網全域物聯網平臺進行實時監控,該臺區投運浦北局智能臺區取得零突破。
開工時間:2020年08月25日,竣工時間:2020年10月10日
施工過程精益化管理
1、運用“支部建在項目上”黨建載體,構建“四個一起”深度融合工作機制,建立支部建設與項目建設深度融合工作機制,推動“黨”“建”雙優。黨員“亮身份、亮承諾、亮業績”,開展黨員安全“雙無”活動。在關鍵崗位和重點領域建立“黨員(安全、廉潔、質量等)示范崗”,以標桿示范推動工程建設。建立由黨員+骨干組成的攻關小組或突擊隊,制定攻關任務清單,帶領身邊的骨干和群眾突破工程建設中的難點問題,推動技術創新及工程創優工作,推動“黨”“建”齊發力。
2、可研、投資批復等文件齊全,策劃到實施、合理細致編制方案及細則,嚴格落實各項管理規范。
3、采用1+6+8風險防控模式、推廣智慧工程實名制管理,開展保命”技能評價培訓,確?;ò踩?br /> 4、推廣“精細化設計+ 四個標準建設+嚴格執行作業指導書+WHS質量控制(驗評標準)+規范驗收+質量責任追溯”的工程質量全過程管控模式。精細化設計圖紙1套共計79張,作業指導書培訓率使用率達100%,WHS點共9個(W點8個、H點1個),WHS合格率為97.78%,分項工程質量驗收記錄表47份,驗收零缺陷投產。
5、推行“7S”施工方案管理 ,由業主項目部組織編制了《創優策劃實施細節方案》,明確了人員職責分工,安全、質量、進度、資金目標和工作思路,經討論定稿后,施工、監理、設計單位跟據業主項目部方案的各項指標、要求相應編制了二次管理策劃方案,在整個建設過程中進行跟蹤落實。
6、工程開工前業主項目部組織各參建單位對檔案管理工作進行交底,明確檔案收集管理流程。設置專職檔案管理人員,及時按施工進度收集整理資料,實行專門的、專業化的管理。定期或不定期地抽查各參建單位的技術文件和相關材料,確保資料的真實性、客觀性,保證文件資料的標準性、合理性。確保項目資料收集、整理、歸檔、移交與項目進度保持同步,符合檔案管理的規范要求。
建設單位:廣西電網有限責任公司欽州供電局
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西欽州鑫源電力勘察設計有限公司
施工單位:浦北縣力源電氣工程有限責任公司
項目主要監理人員:總監理工程師(歐銘);專業理工程師(莫勝彬);安全監理工程師(陳澤雄);監理員(陳思健、梁仁港)
根據《南方電網標準化設計及造價V3.0》臺架變標準,設計選用了智能網關、低壓回路測控終端、油浸變壓器狀態量傳感器等智能化設備,是廣西電網公司首批建設示范智能臺區,數據可通過南網全域物聯網平臺進行實時監控,該臺區投運浦北局智能臺區取得零突破。
開工時間:2020年08月25日,竣工時間:2020年10月10日
1、運用“支部建在項目上”黨建載體,構建“四個一起”深度融合工作機制,建立支部建設與項目建設深度融合工作機制,推動“黨”“建”雙優。黨員“亮身份、亮承諾、亮業績”,開展黨員安全“雙無”活動。在關鍵崗位和重點領域建立“黨員(安全、廉潔、質量等)示范崗”,以標桿示范推動工程建設。建立由黨員+骨干組成的攻關小組或突擊隊,制定攻關任務清單,帶領身邊的骨干和群眾突破工程建設中的難點問題,推動技術創新及工程創優工作,推動“黨”“建”齊發力。
2、可研、投資批復等文件齊全,策劃到實施、合理細致編制方案及細則,嚴格落實各項管理規范。
3、采用1+6+8風險防控模式、推廣智慧工程實名制管理,開展保命”技能評價培訓,確?;ò踩?br /> 4、推廣“精細化設計+ 四個標準建設+嚴格執行作業指導書+WHS質量控制(驗評標準)+規范驗收+質量責任追溯”的工程質量全過程管控模式。精細化設計圖紙1套共計79張,作業指導書培訓率使用率達100%,WHS點共9個(W點8個、H點1個),WHS合格率為97.78%,分項工程質量驗收記錄表47份,驗收零缺陷投產。
5、推行“7S”施工方案管理 ,由業主項目部組織編制了《創優策劃實施細節方案》,明確了人員職責分工,安全、質量、進度、資金目標和工作思路,經討論定稿后,施工、監理、設計單位跟據業主項目部方案的各項指標、要求相應編制了二次管理策劃方案,在整個建設過程中進行跟蹤落實。
6、工程開工前業主項目部組織各參建單位對檔案管理工作進行交底,明確檔案收集管理流程。設置專職檔案管理人員,及時按施工進度收集整理資料,實行專門的、專業化的管理。定期或不定期地抽查各參建單位的技術文件和相關材料,確保資料的真實性、客觀性,保證文件資料的標準性、合理性。確保項目資料收集、整理、歸檔、移交與項目進度保持同步,符合檔案管理的規范要求。
監理單位:廣西振安電力工程監理有限公司
設計單位:廣西欽州鑫源電力勘察設計有限公司
施工單位:浦北縣力源電氣工程有限責任公司
項目主要監理人員:總監理工程師(歐銘);專業理工程師(莫勝彬);安全監理工程師(陳澤雄);監理員(陳思健、梁仁港)
撰稿人:莫勝彬、陳澤雄
