上林35kV三里站增容改造工程順利竣工投產
2020-11-29 來源:未知 點擊:1177次
由我公司負責監理的35kV三里站#2主變于2020年11月20日23時00分順利投產。在各參建單位共同努力下,截止至目前三里站兩臺主變、一臺10kV站用變、#2電容器組、新增Ⅱ母#2PT已投入運行。
工程概況:主變:終期2×10MVA,前期建設2×5MVA,本期建設2×10MVA;35kV裝置:新建35kV間隔線路PT;10kV出線:現有6回出線,本期新增5面出線柜; 無功補償裝置:現有1組750kvar予以拆除;本期新增2×1500kvar,配套新增1面10kV電容器柜;站用變:現狀有1臺35kV站用變,容量為50kVA;本期新增1臺10kV站用變,容量50kVA。

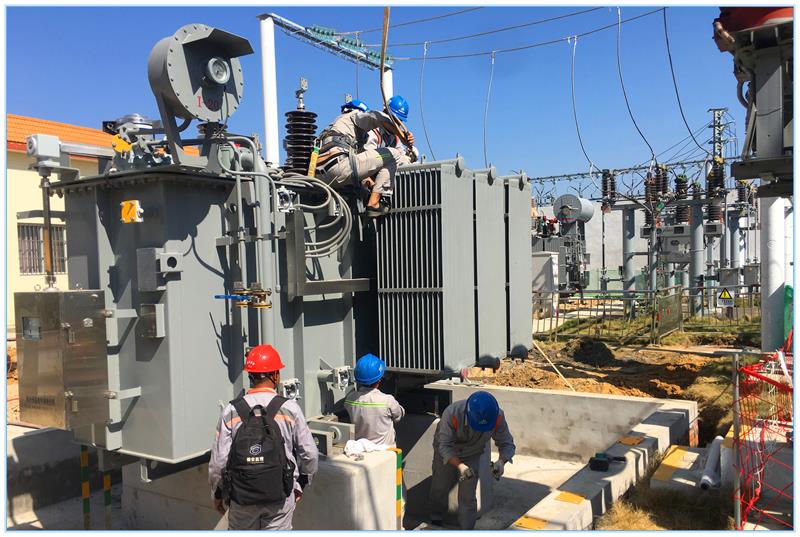

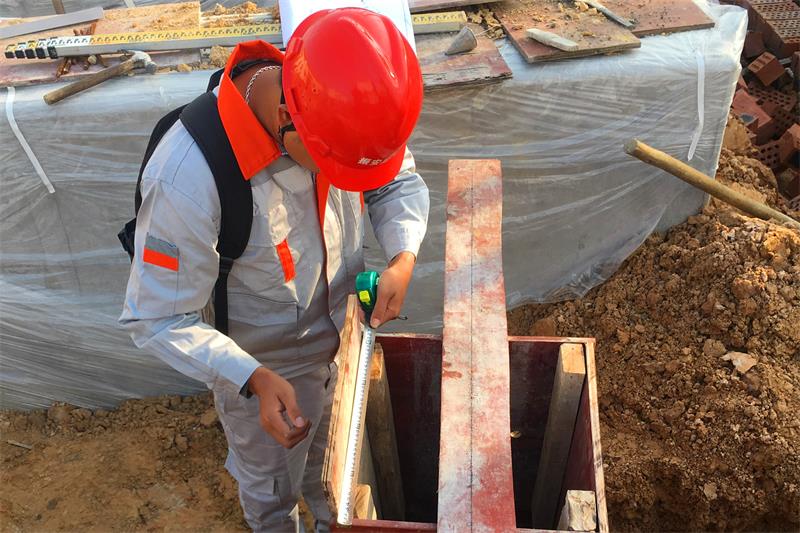

三里站內由于場地受限,施工過程中產生了基礎難以機械開挖、材料運輸不便利、大型設備吊裝等困難。但是為了2號主變能在東盟博覽會舉辦前能順利投產運行,為上林局供電局供電可靠性以及優質服務打下堅實的基礎,在時間緊任務重的情況下,我公司監理人員與施工人員共進退、共進出,排除萬難,克服因變電站場地復雜而帶來的諸多不便。在原計劃停電時間內完成任務,停電施工過程中施工、監理、調試、運行單位緊密配合,驗收與停電施工同時進行,在連續的停電高強度施工后,核相正確,正式投運兩臺主變、一臺10kV站用變、#2電容器組、新增Ⅱ母#2PT已投入運行。
建設單位:南寧供電局上林業主項目部
設計單位:廣西冠宇電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中建泓泰電力工程有限公司
設計單位:廣西冠宇電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:中建泓泰電力工程有限公司
撰稿人:潘澤原
