220kV賀楚I線#80-#86防冰加固改造工程竣工投運
2020-10-29 來源:未知 點擊:1260次
公司監理項目:220kV賀楚I線#80-#86防冰加固改造工程,在有關參各方建單位密切配合和努力下,工程于2020年6月10日開工,于2020年9月29日通過竣工驗收驗收,絕緣測試完成,恢復送電投運。

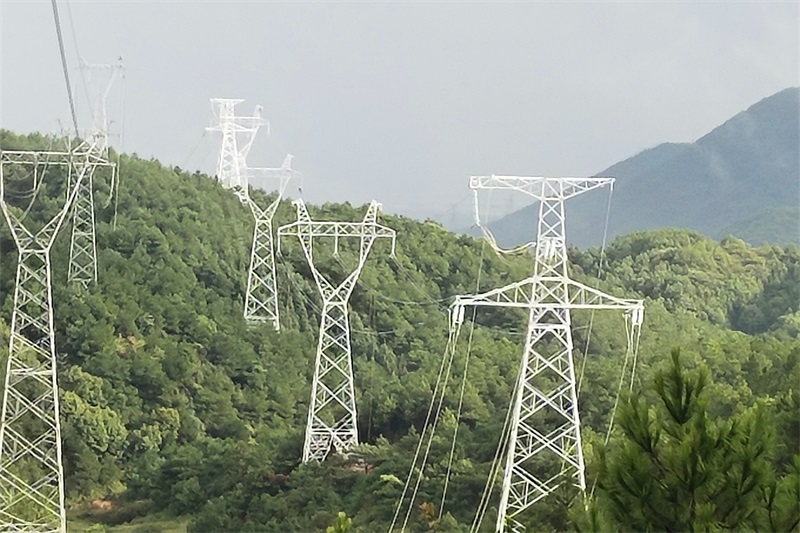

工程概況:本工程將 220kV 賀楚 I 線#80~#86 檔桿塔線路進行改造,改造段新建線路約 1.928km,新建桿塔 7 基,拆除桿塔 4 基。
賀楚I線#80~#86 段線路原設計為 10mm 冰區,根據 2018 年 1 月覆冰監測記錄, #81~#85 段線路覆冰較為嚴重(水平距離約 100 米、高程相近的 500kV 川賀甲乙線 的導、地線覆冰厚度為 17.61mm),已超出原設計的 10mm 覆冰厚度,存在安全隱患。

為保證項目能在入冬前竣工,消除線路安全隱患。項目施工過程中,監理人員全面履行職責,在“人、機、料、法、環”五個方面根據工程進展情況對事前、事中、事后全面管控,嚴格控制施工質量。確保了施工安全、進度受控,為工程的順利完成做出了積極貢獻,工程安全、優質地按時完成。
建設單位:廣西電網有限責任公司賀州供電局
設計單位:廣西廣信電力設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西送變電建設有限責任公司
撰稿人:潘啟強
賀楚I線#80~#86 段線路原設計為 10mm 冰區,根據 2018 年 1 月覆冰監測記錄, #81~#85 段線路覆冰較為嚴重(水平距離約 100 米、高程相近的 500kV 川賀甲乙線 的導、地線覆冰厚度為 17.61mm),已超出原設計的 10mm 覆冰厚度,存在安全隱患。
建設單位:廣西電網有限責任公司賀州供電局
設計單位:廣西廣信電力設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西送變電建設有限責任公司
撰稿人:潘啟強
