110kV古河變電站出線工程順利竣工投運

2020-07-14     來源:未知    點擊:1332次
        為滿足大化縣中部負荷發展需要,保證110kV古河變電站電力送出,優化35kV完架結構,縮短供電半徑,提高供電能力及供電可靠性,110kV古河變電站出現工程將原古河~古文、原古河~六也35kV線路從35kV古河站改接入110kV古河站,形成新的古河~古文、古河~六也35kV線路。同時,為合理規劃古河站35kV進出線走廊,避免線路交叉,本工程結合同期建設的古河至都陽35kV線路工程出線情況對古河站出線線路走廊進一步優化,將原35kV河古線退運,利用其出線間隔及出線段電纜和原35kV古雅線出線間隔及出線段電纜改接出線。

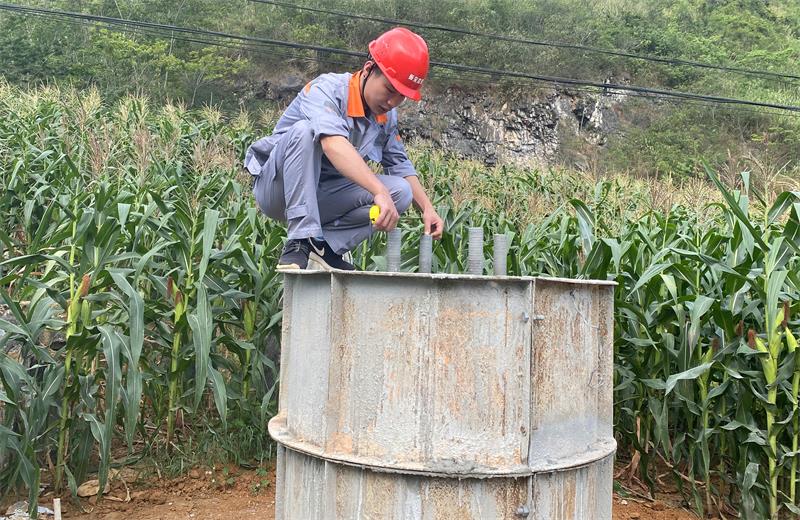

       工程概況:工程線路長度1.703km,其中新建雙回路共塔雙側掛線架設段線路長約0.884km,利用已建雙回路塔雙側掛線段線路長約0.118km,新建單回路塔架設段線路長約0.541km,利用已有雙回路電纜改接段線路長約0.16km;新建雙回路鐵塔5基,新建單回路鐵塔1基。

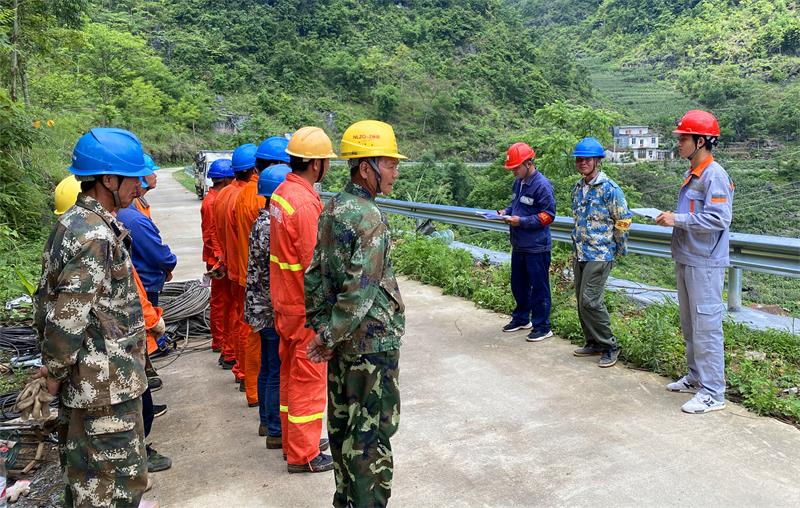

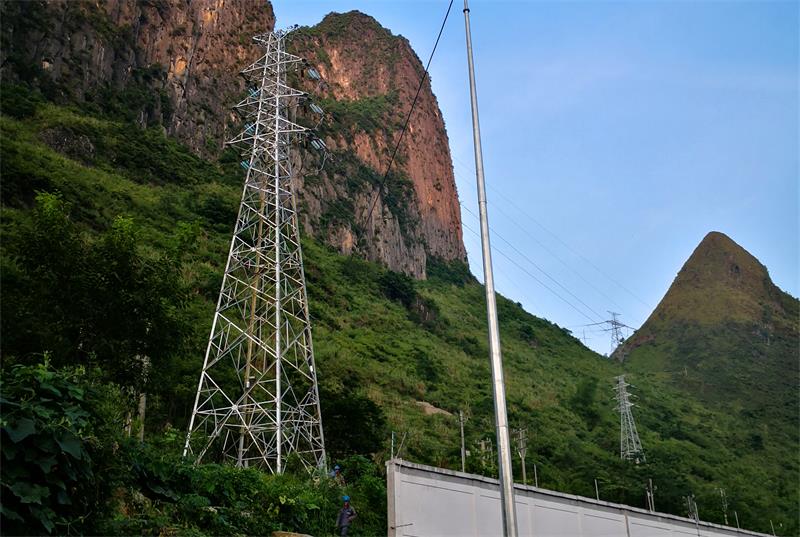

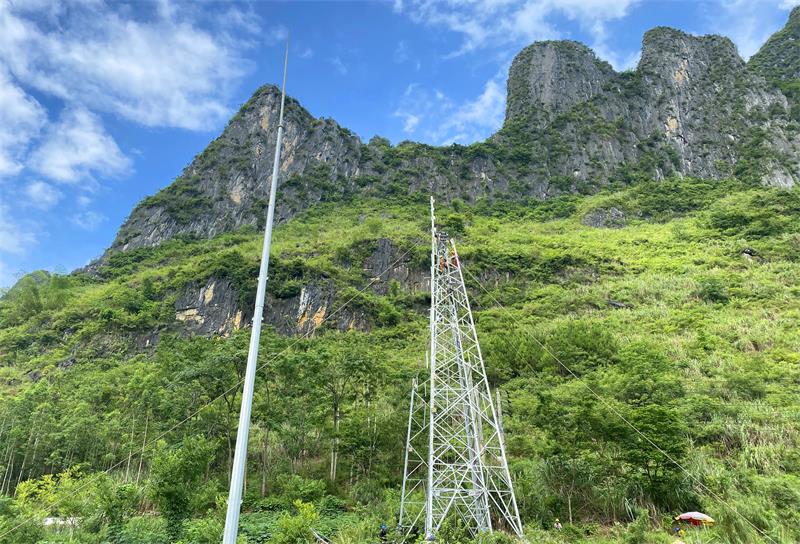

       工程建設初期,受新冠肺炎疫情影響,施工單位于4月15日正式進場,但于原定計劃2020年6月30日前完成竣工投運的工期要求來說,時間緊任務重。進場初期,我公司監理人員即與施工人員同進退、共進出,基礎開挖完成即進行基礎驗槽,督促施工單位及時完成基礎澆筑。同時積極為施工單位出謀劃策,因本工程1#鐵塔需在停電后,遷改原35kV古雅線,并在原35kV古雅線02+3#塔原址上拆除舊塔,重新制作基礎并組立新塔,在原計劃停電時間內完成遷改線、拆塔、組塔,任務繁重。同時,該工程多處跨越同一條線路,我司監理人員與施工單位深入現場勘察,合理安排停電時間,多點同時施工,盡量減少停電時間,提出遷改、轉供電等方案,盡量于35kV古河站停電期間,涉及到的35kV古文站、35kV都陽站、35kV雅龍站能從其他方向供電;同時停電前做好準備工作,停電施工過程中施工、監理、調試、運行單位緊密配合,驗收工作穿插于停電施工過程中。2020年6月17日至2020年6月28日,在連續12天的停電高強度施工后,于2020年6月28日晚11時20分,110kV古河變電線出線工程送電成功,核相正確,正式圓滿投運。
        工程參建單位:
        建設單位:廣西電網有限責任公司河池供電局
        設計單位:廣西藍川設計有限公司
        監理單位:廣西振安電力工程監理有限公司
        施工單位:廣西河池創元有限責任公司

撰稿人:韋棟
